Energienet aanpassen


Medewerkers van Stedin bezig met werkzaamheden op straat

Een rotonde aanleggen, een dijk verzwaren of een tunnel graven onder een kanaal: allemaal ingrijpende werkzaamheden aan de openbare ruimte, die vaak een groot effect hebben op de energie-infrastructuur. Daarom gaan we graag tijdig in gesprek met gemeenten, provincies en waterschappen over voorgenomen plannen.

Het bestaande stroomnet is op veel plekken vol. Particulieren, bedrijven en overheden ondervinden hiervan steeds sterker de consequenties. Dit vraagt om heldere keuzes van de netbeheerders: de komende jaren geven we hoge prioriteit aan het uitbreiden van ons net, en minder prioriteit aan aanpassingen van het bestaande net. Zo zorgen we ervoor dat iedereen gebruik kan blijven maken van een betrouwbaar elektriciteitsnet. Nu en in de toekomst.

Gaat u binnen nu en vijf jaar aan de slag met werkzaamheden in de openbare ruimte, waarbij elektriciteitskabels of gasleidingen moeten worden verlegd? Dan is er soms een aanpassing van het bestaande energienet nodig. Een netaanpassing noemen we ook wel: een reconstructie. Om de benodigde netuitbreidingen sneller te kunnen realiseren, zullen we werk in de openbare ruimte dat de bestaande energie-infrastructuur raakt, kritisch bevragen.

Wat betekent dit voor uw project?

Wat betekent dit voor uw beoogde project? We gaan graag met u in gesprek over de vragen: wat zijn uw plannen? Is er daadwerkelijk netaanpassing noodzakelijk of zijn er andere oplossingen? Kunnen we uw verzoek anders plannen of slim koppelen aan gepland werk? Kunnen we de impact op het energienet beperken? Door deze vragen samen te bespreken, werken we efficiënt en kunnen we tegelijkertijd investeren waar dit het hardste nodig is: de uitbreiding van ons elektriciteitsnet.

Stem uw toekomstige plannen met ons af

Heeft u plannen binnen nu en vijf jaar die de energie-infrastructuur kunnen beïnvloeden? Laat ons dit weten via een vooraanmelding. Naar aanleiding van deze vooraanmelding gaan we met u in gesprek. Hoe dit in zijn werk gaat, leest u in het stappenplan.

Netaanpassing

Gaat u als gemeente, provincie of waterschap werkzaamheden in de openbare ruimte uitvoeren die effect hebben op de energie-infrastructuur? Doe dan tijdig een vooraankondiging van uw project.

Welke rol speelt een combi-organisatie bij een netaanpassing?

Netbeheerders, drinkwaterbedrijven én aannemers zorgen ervoor dat de levering van water-, gas- en elektriciteit verzekerd blijft. Dit vergt een optimale afstemming. Per regio werken we daarom samen in combi-organisaties. Een combi-organisatie zorgt ervoor dat netwerken voor gas, water en elektriciteit zoveel mogelijk tegelijk worden aangelegd en coördineert werkzaamheden aan hoofdleidingen en aansluitleidingen. Dit geldt ook bij netaanpassingen. Hierdoor werken we slimmer, ondervinden bewoners minder last en voorkomen we dubbel werk.

Welke combi-organisaties zijn er binnen Stedin netbeheergebied?

Binnen het Stedin netbeheergebied zijn de combi-organisaties per regio ingedeeld. Het kaartje laat zien in welke regio u valt en welke combi-organisatie daarbij hoort:

  • Infra Stedin Dunea Oasen (Infra SDO)
  • Infra Stedin Vitens (Infra SV)
  • Infrawerk Rijnmond
  • Infrawerk Zeeland (DNWG)

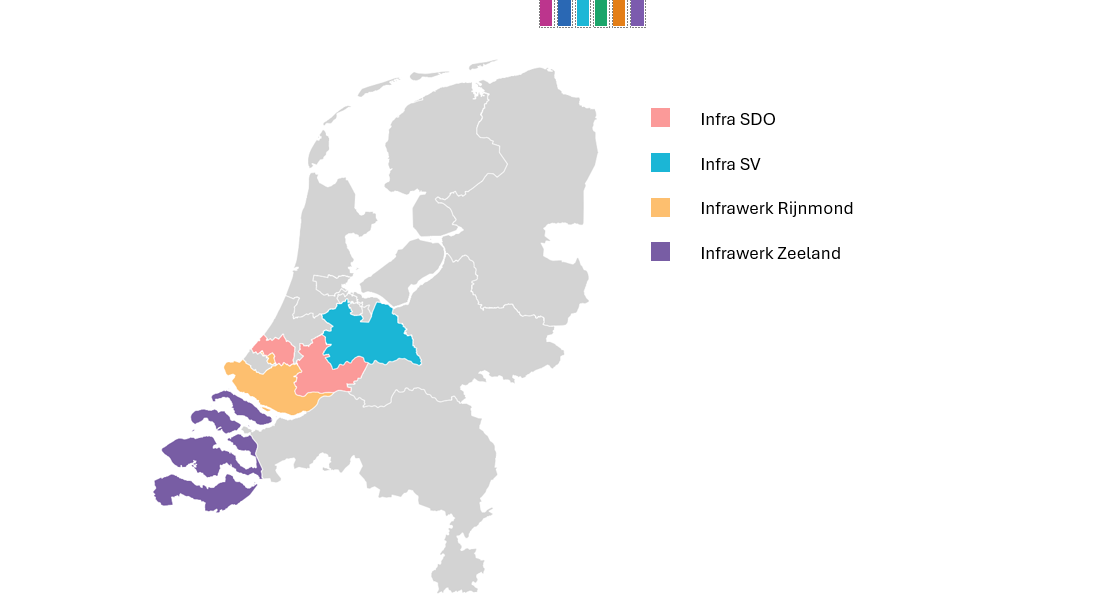

Kaartje combi-organisaties binnen Stedin netbeheergebied

Veelgestelde vragen

Wanneer zijn werkzaamheden een netaanpassing?

Een netaanpassing (of reconstructie) is het verleggen van onze kabels en leidingen, op verzoek van onze klanten. Redenen kunnen zijn: rioolwerkzaamheden, aanpassen van wegen, aanplanten van bomen, bouwwerkzaamheden, waterberging of dijkverzwaringen. Werkzaamheden aan de openbare verlichting of werk dat wij uitvoeren voor het bouwen, benutten of beheren van ons net, vallen niet onder netaanpassingen.

Waarom krijgen netuitbreidingen voorrang op netaanpassingen?

De snelle energietransitie veroorzaakt grote capaciteitsproblemen op onze netten. Netcongestie is inmiddels een probleem met brede maatschappelijke gevolgen. Het uitbreiden van onze netten heeft daarom de komende jaren de hoogste prioriteit. We kijken heel kritisch naar hoe we schaarse tijd en menskracht het beste kunnen inzetten waar het het hardste nodig is. De werkzaamheden voor het aanpassen van het al bestaande net, willen we daarom zoveel mogelijk uitstellen, vereenvoudigen of koppelen aan andere werkzaamheden. Zo zorgen we er samen voor dat de energietransitie slaagt.

Wat heeft het ruimtegebrek op het stroomnet met mijn gemeente te maken?

Netcongestie is een maatschappelijk probleem met consequenties voor veel mensen, ook op lokaal niveau. Aanvragen van lokale bedrijven komen op een wachtlijst, de economische ontwikkeling van een regio wordt geraakt, woningbouwprojecten kunnen mogelijk niet doorgaan en de algehele kans op storingen neemt toe. Het probleem van de netcongestie lossen we op met het uitbreiden van de stroomnetten. Dit vergt tijd, menskracht en materiaal.

Wat doen jullie wél?

De komende jaren leggen we vele kilometers nieuwe kabels aan. We breiden het laagspanningsnet uit met extra laagspanningskasten. We verzwaren het middenspanningsnet met extra stations, schakelvelden, middenspanningsruimten en transformatoren. Om dit te realiseren, vergroten we onze jaarlijkse investering in het Stedin-net van € 365 miljoen in 2023, naar € 679 miljoen in 2026. Een stijging van 86%. Samen investeren de Nederlandse netbeheerders de komende jaren 8 miljard euro per jaar in de uitbreiding van onze stroomnetten.

Wat levert het mij op om mijn plannen tijdig te bespreken met Stedin?

Het aanpassen van het ontwerp of het meeliften met andere werkzaamheden kan ook voordelen hebben voor gemeentes, provincies of waterschappen. Door efficiëntere inzet van mensen en middelen, zijn de kosten van de netaanpassing vaak een stuk lager. Bovendien hoeft bij de koppeling van werkzaamheden de grond maar één keer open. Dit zorgt voor aanzienlijk minder overlast.

Daarnaast brengen uitbreidingen van het net ook belangrijke voordelen voor gemeentes: meer ruimte voor lokale groei, meer ondernemers aangesloten op het net, meer nieuwbouwwoningen aangesloten op het net en minder kans op toekomstige storingen.

Hoe ver van tevoren kan ik mijn plannen het beste aanmelden?

We horen graag zo vroeg mogelijk wat uw plannen zijn, het liefst tot vijf jaar vooruit. Zo kunnen we vroegtijdig het gesprek aangaan om te zorgen dat we verschillende werkzaamheden gelijktijdig uit kunnen voeren. Dit bespaart kostbare tijd en menskracht, die wij vervolgens inzetten voor de urgente uitbreiding van onze elektriciteitsnetten.

Wat bedoelen jullie met het vereenvoudigen van een gewenste aanpassing?

In sommige gevallen kan een wijziging in het ontwerp of uitvoering, een netaanpassing voorkomen of sterk verkleinen. Bijvoorbeeld door het gebruik van een ander materiaal voor een wegdek, of door een nieuwe rotonde anders aan te leggen. Gezamenlijk met de verzoeker gaan we het gesprek aan over mogelijke oplossingen, die voordelig zijn voor alle partijen.

Kan het voorkomen dat de werkzaamheden voor mijn netaanpassing worden uitgesteld?

In het geval dat we de werkzaamheden voor netaanpassing koppelen aan werk ten behoeve van de netuitbreiding of gepland onderhoud, kan het zijn dat de werkzaamheden later beginnen. Het koppelen van dit werk en de tijdlijnen daarvan, worden altijd afgestemd met betrokken partijen.

Zijn er dan helemaal geen netaanpassingen meer mogelijk?

Als de openbare veiligheid in het geding is, dan voeren we een netaanpassing zo snel mogelijk uit. Denk bijvoorbeeld aan een gevaarlijke verkeerssituatie. Ook als we een netaanpassing kunnen combineren met een uitbreiding, verzwaring of geplande onderhoudswerkzaamheden van het net, zijn er mogelijkheden. Is de netaanpassing minder noodzakelijk? Dan kijken we samen of we de werkzaamheden kunnen aanpassen of uitstellen.
