bouwen aan
hoogspanningsstation Sterrenburg

Wat gaan we doen?

De vraag naar elektriciteit in Dordrecht groeit snel. Daarom wordt het bestaande hoogspanningsstation Sterrenburg vervangen en uitgebreid aan het Steve Biko-pad in de wijk Sterrenburg. Dit station zorgt ervoor dat er voldoende stroom beschikbaar blijft voor deze regio. Zo kunnen we ook in de toekomst woningen, bedrijven en voorzieningen blijven aansluiten op het elektriciteitsnet.

Waarom werken we hier?

We zitten midden in de energietransitie. Fossiele brandstoffen maken steeds meer plaats voor duurzame vormen van energie van wind/zonne-parken. We wekken niet alleen steeds meer duurzame energie op, maar we gebruiken ook steeds meer elektriciteit (elektrische auto’s, warmtepompen). Hierdoor ontstaan er elektriciteitsopstoppingen (‘netcongestie’).

Dit heeft gevolgen voor het energienet. Deze problemen spelen ook in de provincie Zuid-Holland en in de gemeente Dordrecht. Om de toekomstige energievoorziening te kunnen waarborgen en ontwikkelingen als woningbouw, bedrijvigheid en verduurzaming mogelijk te maken, werkt Stedin samen de gemeente om het bestaande hoogspanningsstation uit te vervangen en uit te breiden.

Blok met huizen voorzien van zonnepanelen

Waar komt het nieuwe hoogspanningsstation?

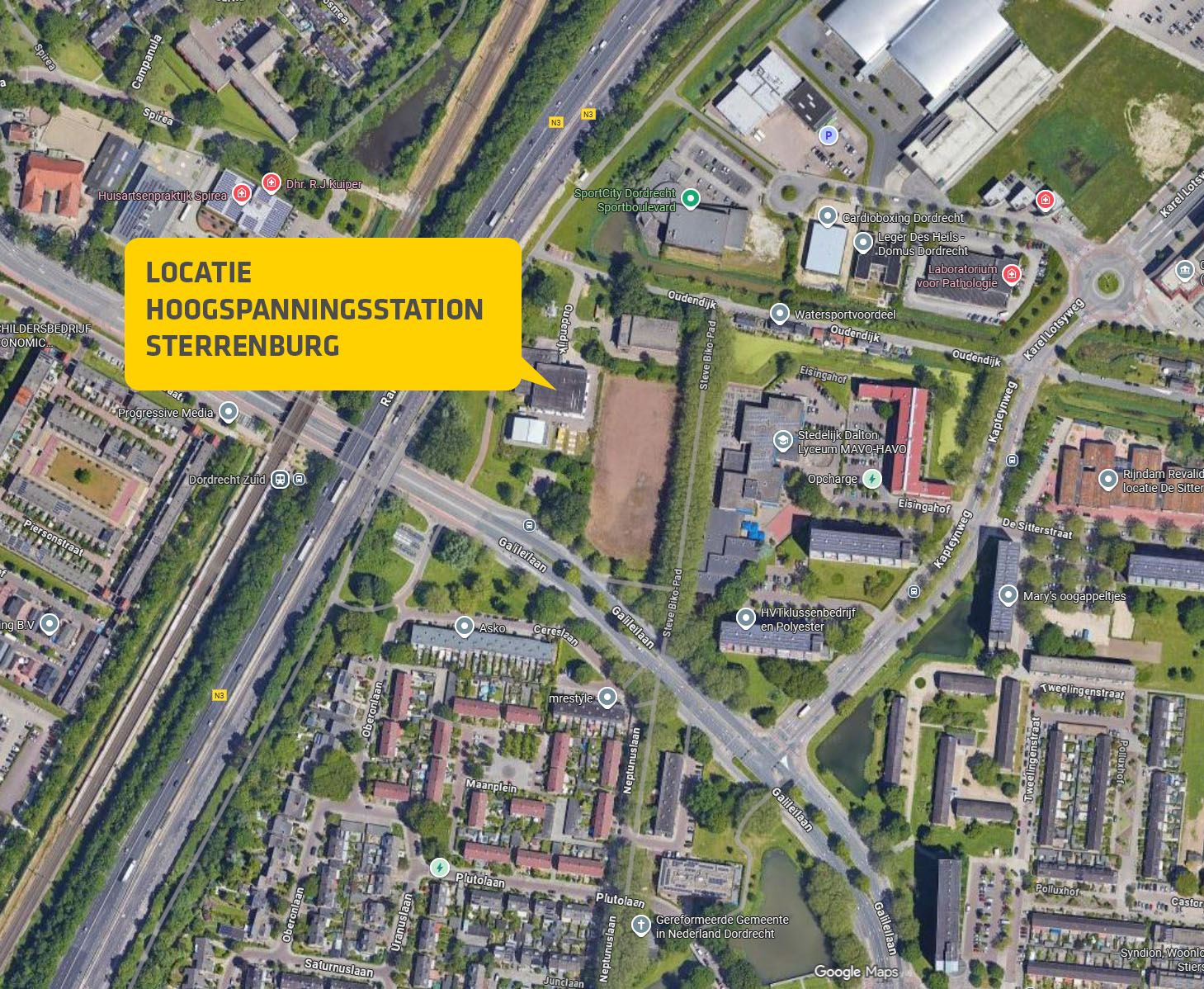

In samenwerking met de gemeente Dordrecht hebben we gezocht naar een geschikte locatie voor de uitbreiding en vervanging van het hoogspanningsstation Sterrenburg. Er is voor gekozen om het bestaande terrein uit te breiden met het naastgelegen stuk grond aan het Steve-Biko pad. Hieronder is een afbeelding met de toekomstige locatie te zien.

Bekijk de planning

2025
* Start participatie- en communicatietraject hoogspanningsstation
* Informatiebijeekomst 18 november voor de directe omgeving

2026
* Aanvraag wijziging bestemming terrein via een Omgevingsvergunning
* Aanvraag Bouwvergunningen fase 1 (13 kV schakelgebouw en 50/13 kV transformatoren)
* Terrein voorbereiden voor werkzaamheden

Vanaf 2027
* Start uitbreiding station fase 1 met verwachte in gebruikname station half 2029
* Er zullen in fasen werkzaamheden plaatsvinden in de komende 8 tot 10 jaar

Disclaimer; zomer 2026 Dit is een globale planning, deze kan door omstandigheden veranderen.

Agenda

Er zijn op dit moment geen activiteiten

Contact

Angela Cleypool

Omgevingsmanager
Mail: Angela.Cleypool@stedin.net

Veelgestelde vragen

Wat is congestie op het elektriciteitsnet?

Congestie op het elektriciteitsnet is te vergelijken met filevorming op de snelweg: er is te weinig ruimte op het net om alle gevraagde en opgewekte elektriciteit gelijktijdig door de elektriciteitskabels te vervoeren. Bij overbelasting van het net ontstaat er storing op het elektriciteitsnet, waardoor er (tijdelijk) geen elektriciteit beschikbaar is of afgevoerd kan worden. Daarom werken alle regionale netbeheerders, waaronder Stedin, en de landelijk netbeheerder TenneT samen aan de uitbreiding en het versterken van het elektriciteitsnet.

Wat is een hoogspanningsstation?

Een hoogspanningsstation is een belangrijk punt in het elektriciteitsnet. Er komen zware stroomkabels samen met apparaten zoals transformatoren en schakelaars. Het station verlaagt het spanningsniveau van de elektrische stroom. Daarna gaat de stroom verder, via een netwerk van kabels, stations, elektriciteitshuisjes of elektriciteitskasten komt stroom uiteindelijk in uw huis.

Je kunt een hoogspanningsstation vergelijken met een verkeersplein voor stroom: het leidt de stroom, past de spanning aan, en zorgt ervoor dat alles veilig en doorlopend blijft werken.

Het spanningsniveau drukken we uit in kilowatt Volt (kV) of in Volt (V). De stroom die binnenkomt in een hoogspanningsstation is 150kV. Bij u thuis is het niveau verlaagd naar 220V.

Waarom is vervanging en uitbreiding van het bestaande hoogspanningsstation Sterrenburg nodig?

Om de elektriciteitsvoorziening in de gemeente Dordrecht voor nu en in de toekomst te waarborgen, is het noodzakelijk dat Stedin het bestaande hoogspanningsstation Sterrenburg vervangt en uitbreidt. Voor de uitbreiding is het ernaast gelegen stuk grond aan het Steve Biko-pad aangekocht. Het nieuwe hoogspanningsstation bestaat uit verschillende gebouwen met technische installaties die ongeveer 12.000m2 grond nodig hebben. Dit is te vergelijken met ongeveer de grootte van 1,5 voetbalveld.

Wat gebeurt er op hoogspanningsstation Sterrenburg?

Op station Sterrenburg komt hoogspanning binnen vanaf het TenneT station Merwedehaven. Deze spanning verlagen we om vervolgens diverse verdeelstations te voeden, zoals Dordtse Kil. Op hoogspanningsstation Sterrenburg staan ook installaties die 50kV nog verder verlagen naar 13kV. Hiermee worden kleinere stations in de wijken gevoed die uiteindelijk zorgen voor stroom in uw woning of bedrijf. Hoogspanningsstation Sterrenburg is een belangrijke schakel in het energienet in Dordrecht en omgeving.

Wat komt er allemaal op het nieuwe station?

Op het terrein van station Sterrenburg komen verschillende gebouwen voor schakelinstallaties, compensatiespoelen en transformatoren. Hoe het hoogspanningsstation er in de toekomst uit komt te zien, is op dit moment nog niet bekend. Vervanging en uitbreiding gebeurt in verschillende fasen. Daardoor is het niet mogelijk om ergens de stekker uit te trekken als er nog geen vervanging is. Fase 1, de bouw van twee 50/13kV transformatoren (deze transformatoren verlagen de spanning van 50 naar 13kV) en het 13kV schakelgebouw (vanuit hier wordt de stroom verder verdeeld naar de omgeving), is al uitgewerkt en definitief. De overige uitbreiding is nog niet definitief en wordt later bepaald. Dit kan nog enkele jaren duren, in die tijd kan er veel veranderen waar Stedin nu nog geen zicht op heeft. We gaan het hoogspanningsstation zo goed mogelijk laten inpassen in de bestaande omgeving.
