Congestie voor afname (verbruik)
Hoeksche Waard en Zuidelijk Dordrecht

In dit gebied stijgt de vraag naar elektriciteit fors door een toename in het aantal grote aansluitingen en door elektrificatie van huishoudens en kleinzakelijke bedrijven. Steeds meer stroom wordt gebruikt voor nieuwe woningen, warmtepompen, elektrisch koken en het opladen van elektrische auto’s en vrachtwagens. Door deze groeiende vraag is de grens van het hoogspanningsnet bereikt en kondigden we op 5 december 2024 congestie voor afname op het hoogspanningsnet aan. Op 4 december 2025 publiceerden wij de onderzoeksresultaten van het congestiemanagementonderzoek.

Ons elektriciteitsnet is vol

De grenzen van ons elektriciteitsnet zijn in dit gebied bereikt. Op 1 februari 2024 kondigden we daarom al congestie aan voor het terugleveren van elektriciteit op ons middenspanningsnet. Voor afname van elektriciteit is door de snelgroeiende vraag naar elektriciteit ook de grens van het bovenliggende hoogspanningsnet bereikt.

De aankondiging van congestie betekent dat we grootverbruikklanten met aanvragen voor nieuw of extra transportvermogen voor afname (verbruik) van elektriciteit op een wachtlijst plaatsen. Lees verderop wat dit voor uw aanvraag betekent.

Uitkomsten onderzoek naar congestiemanagement

We onderzochten of bedrijven in dit gebied bereid zijn afspraken te maken om tegen een vergoeding hun elektriciteitsverbruik aan te passen. Dit noemen we flexibel vermogen. Hierdoor verspreidt het verbruik zich over de dag en komt extra transportcapaciteit op het elektriciteitsnet beschikbaar. Onder de benaderde klanten beschikken een aantal bedrijven in potentie over flexibel vermogen. Als we tot contracten komen met deze bedrijven en er extra netruimte beschikbaar komt, dan wordt dit gebruikt om het groeiende elektriciteitsverbruik door kleinzakelijke bedrijven en huishoudens op te vangen. Hierdoor borgen we de betrouwbaarheid van de energievoorziening. Daardoor levert congestiemanagement geen ruimte om klanten op de wachtlijst te faciliteren. De situatie in dit gebied verandert ten opzichte van nu helaas niet. Bedrijven op de wachtlijst, blijven op de wachtlijst. Ook nieuwe aanvragen plaatsen wij op de wachtlijst.

Maatschappelijk prioriteren

Door de wachtlijst maatschappelijk te prioriteren wordt het voor klanten die een maatschappelijke functie hebben of verlichting kunnen bieden aan netcongestie, mogelijk om een hogere positie te krijgen op de wachtlijst. Hierdoor kan uw positie op de wachtlijst veranderen. Meer informatie en aanvragen maatschappelijk prioriteit.

Flexibel regelvermogen gezocht

Flexibele oplossingen zijn een belangrijke en noodzakelijke schakel in de energietransitie. Wij roepen partijen in het gebied op om tegen een vergoeding, flexibiliteit aan te bieden voor congestiemanagement om het net op piekmomenten te ontlasten. Dit kan bijvoorbeeld door het, op verzoek van Stedin, tijdelijk veel minder of geen elektriciteit te gebruiken. Dit vragen we op momenten dat er een hoge vraag naar elektriciteit is. Op deze manier ontstaat de gewenste flexibiliteit op onze netten en kunnen pieken worden voorkomen of verminderd. Kunt u flexibiliteit bieden? Neem dan contact met ons op.

Meer informatie en aanmelden flexibel vermogen

Verzwaring en uitbreiding van het elektriciteitsnet

Om meer ruimte te creëren op het elektriciteitsnet breiden regionale netbeheerder Stedin en landelijk netbeheerder TenneT het net in deze regio fors uit. De werkzaamheden worden in fasen uitgevoerd:

  • Hoeksche Waard & Zuidelijk Dordrecht (inclusief het gebied rond ’s Gravendeel)
    Hier zijn gezamenlijke werkzaamheden met TenneT nodig om de congestie op te lossen. De werkzaamheden zouden naar verwachting in 2029 gereed zijn, maar de oplevering van een nieuw te bouwen station verschuift naar verwachting naar 2031.*
  • Hoeksche Waard
    Voor het grootste deel van de Hoeksche Waard (exclusief deelgebied 's-Gravendeel) komt daar nog een vertraging bij. Het nieuwe station wordt namelijk aangesloten op het hoogspanningsnet van de Rotterdamse haven. Hierdoor is de ingebruikname van dit station afhankelijk van de uitbreiding van het havengebied. Omdat daar nog knelpunten zijn, blijft de havenregio naar verwachting tot 2032-2035 in congestie. Dit betekent dat de volledige oplossing voor Hoeksche Waard ook afhankelijk is van deze verzwaring en de congestieperiode naar verwachting duurt tot 2032-2035.*

* De informatie op deze pagina is opgesteld vóór publicatie van he t consultatie-Investeringsplan 2026 op 31 oktober 2025. Hierdoor kunnen de jaartallen waarin netuitbreidingen plaatsvinden mogelijk afwijken van de meest actuele inzichten uit het investeringsplan. Het definitieve investeringsplan wordt in januari 2026 vastgesteld. Na publicatie wordt deze pagina geactualiseerd.

Aanwezige en benodigde transportcapaciteit

De huidige aanwezige transportcapaciteit van het hoogspanningsstation in dit gebied is 150 MW. De benodigde transportcapaciteit bedraagt naar verwachting 171 MW in 2029.

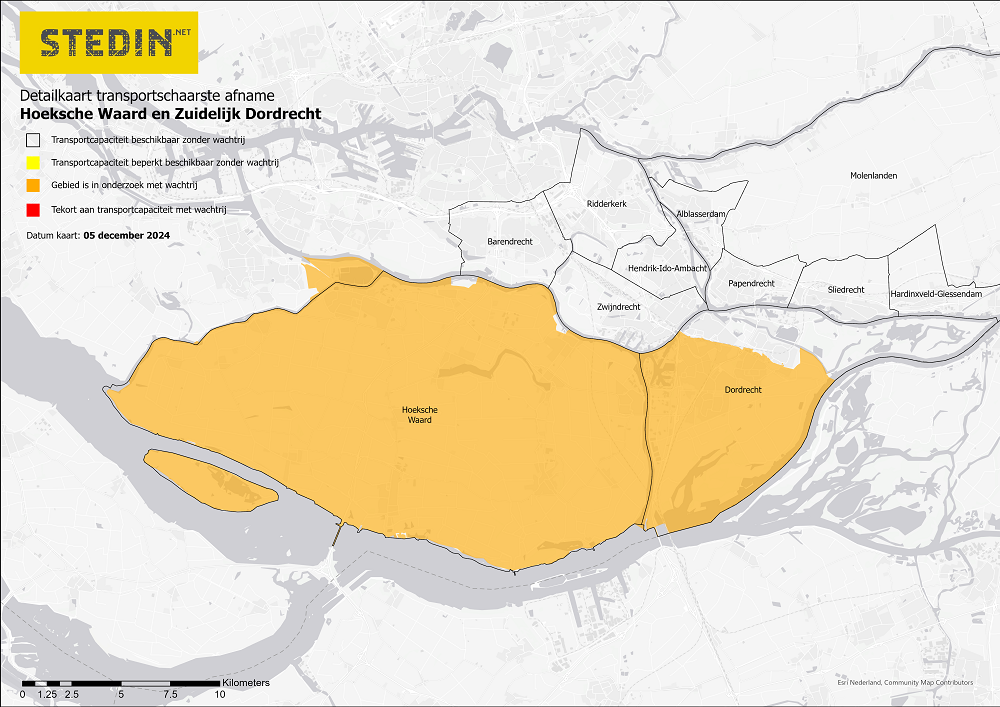

Gebied met congestie voor afname

Wat betekent de congestie voor u?

Bent u al klant met een grootverbruikaansluiting >3x80A?

Geen overschrijding gecontracteerd transportvermogen

Als u nu elektriciteit afneemt van ons net, hebben wij afspraken met u gemaakt over de omvang hiervan. Deze vindt u in uw Aansluit- en Transportovereenkomst (ATO). Het is essentieel dat u deze waarde, het gecontracteerde transportvermogen voor afname (GTV-E) niet overschrijdt. Omdat er geen extra transportcapaciteit beschikbaar is, kan overschrijding namelijk o.a. grote schade aan ons elektriciteitsnet veroorzaken. Dit kan impact hebben op andere klanten die op ons net zijn aangesloten. U kunt hiervoor aansprakelijk worden gesteld. Vanwege de gevolgen voor het elektriciteitsnet handhaven wij strikt.

Voor inzicht in uw afnamewaardes kunt u uw meetbedrijf consulteren. Een erkend installateur kan u adviseren welke maatregelen mogelijk zijn om uw gecontracteerd vermogen niet te overschrijden.

Op wachtlijst voor groei binnen uw aansluitcapaciteit

Tot in ieder geval de uitkomst van het onderzoek naar congestiemanagement, plaatsen wij klantaanvragen voor groei binnen de aansluitcapaciteit op een wachtlijst.
Wilt u groeien binnen uw aansluitcapaciteit voor afname, neem dan contact op met klantenservice@stedin.net

Op wachtlijst voor groei boven uw aansluitcapaciteit

Wilt u groeien boven uw technische aansluitcapaciteit, vraag dan een verzwaring aan via www.mijnaansluiting.nl. Tot in ieder geval de uitkomst van het onderzoek naar congestiemanagement, plaatsen wij deze klantaanvragen op een wachtlijst.

Heeft u vóór 5 december 2024 een aanvraag ingediend voor een nieuwe aansluiting of een verzwaring?

Offerte ontvangen

Als u een offerte heeft ontvangen, is het belangrijk dat u deze binnen de geldigheidstermijn accepteert. Wij realiseren vervolgens de aansluiting, waarna u beschikt over het gevraagde vermogen. Deze vooraankondiging van congestie heeft voor u geen gevolgen.

Geen offerte ontvangen

Heeft u nog geen offerte ontvangen? Dan past uw aanvraag niet meer op ons net. U ontvangt van ons een aangepaste offerte. Na akkoord plaatsen wij u voor het gewenste vermogen op de wachtlijst, tot in ieder geval de uitkomst van het onderzoek naar congestiemanagement.

gerelateerde onderwerpen

Zonnepanelen

Flexoplossingen

Flexoplossingen helpen de beperkte ruimte op het elektriciteitsnet goed te benutten. Er zijn diverse oplossingen mogelijk.

Lees meer over flexoplossingen
Moderne kas verlicht en verwarmd met aardwarmte

Aanbieden flexvermogen

Kunt u flexibel regelvermogen aanbieden? Wij zoeken klanten en marktpartijen die helpen het elektriciteitsnet toegankelijk te houden.

Lees hoe u flexibel vermogen aanbiedt
