Congestie voor afname (verbruik)
Reeuwijk en Gouda-Noord

In Reeuwijk in de gemeente Bodegraven-Reeuwijk en in Gouda-Noord in de gemeente Gouda komt de grens van het elektriciteitsnet in zicht voor afname (verbruik) van elektriciteit. Stedin deed daarom op 1 februari 2024 een vooraankondiging voor congestie voor dit gebied bij de Autoriteit Consument en Markt (ACM) en start een onderzoek naar congestiemanagement.

Sinds begin 2023 zien we in Reeuwijk en Gouda-Noord zo’n 250% meer aanvragen voor transportcapaciteit om stroom af te nemen (ten opzichte van 2022). We zien in beide steden een toename in aanvragen voor het realiseren van snelladers. Daarnaast zien we dat veel initiatieven van Utrecht naar Zuid-Holland verplaatsen omdat in Utrecht al enige tijd congestie op afname en teruglevering is.

De vooraankondiging van congestie betekent dat we grootverbruikklanten met een nieuwe aanvraag voor (extra) transportvermogen voor afname (verbruik) van elektriciteit wel kunnen voorzien van een aansluiting, maar dat zij tot in ieder geval de uitkomst van het congestiemanagementonderzoek op een wachtlijst komen voor dit gevraagde (extra) transportvermogen. Heeft u vóór 1 februari 2024 een aanvraag ingediend voor een nieuwe aansluiting of een verzwaring? Lees dan wat dit voor uw aanvraag betekent

Onderzoek naar congestiemanagement

Wij onderzoeken de komende periode de mogelijkheid om afspraken met partijen te maken om tegen een vergoeding hun verbruik aan te passen. Dit noemen we congestiemanagement. Deze flexibiliteit is in eerste instantie nodig om de leveringszekerheid te borgen voor de komende jaren. Als er daarna meer flexibiliteit beschikbaar is, dan gebruiken we dit om klanten van de wachtlijst transportvermogen te bieden. Tijdens de onderzoeksperiode plaatsen we nieuwe aanvragen voor (extra) transportvermogen voor afname in dit gebied op een wachtlijst. Wij verwachten over 6 tot 9 maanden de resultaten van dit onderzoek bekend te maken.

Flexibel regelvermogen gezocht

Naast netuitbreidingen zijn flexibele oplossingen een belangrijke en noodzakelijke schakel in de energietransitie. Wij roepen partijen in het gebied op om, tegen een vergoeding, flexibiliteit aan te bieden voor congestiemanagement om het net op piekmomenten te ontlasten. Dit kan bijvoorbeeld door het, op verzoek van Stedin, tijdelijk veel minder of geen elektriciteit te gebruiken. Dit vragen we op momenten dat er een hoge vraag naar elektriciteit is. Door de inzet van flexibel vermogen, kan er mogelijk extra transportcapaciteit op het elektriciteitsnet beschikbaar komen voor andere klanten in de periode tot de structurele netuitbreiding gereed is. Kunt u flexibiliteit bieden? Neem dan contact met ons op.

Meer informatie en aanmelden flexibel vermogen

Gebied met congestie voor afname

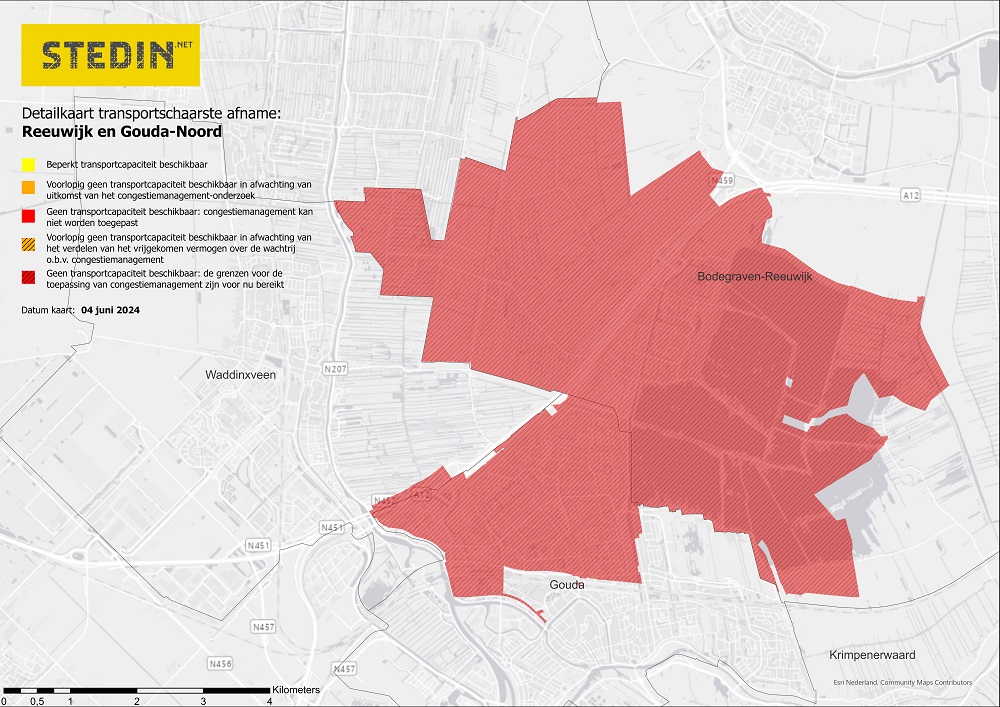

Kaart die netcapaciteit toont in Reeuwijk en Goud-Noord

Bekijk de postcodes van dit congestiegebied*

Tip: u opent met de sneltoetscombinatie Ctrl+F een zoekvenster waarin u uw postcode typt om deze te zoeken. Of gebruik de zoekfunctie (vaak het icoon van een vergrootglas) van uw pdf-lezer.

* Dit overzicht is met de grootst mogelijke zorg samengesteld. Onze netten volgen echter niet in alle gevallen de postcodegebieden. Daarom kunt u aan dit overzicht geen rechten ontlenen.

Wat betekent de congestie voor u?

Bent u al klant met een grootverbruikaansluiting >3x80A tot en met 10MVA?

Geen overschrijding gecontracteerd transportvermogen

Als u nu elektriciteit afneemt van ons net, hebben wij afspraken met u gemaakt over de omvang hiervan. Deze vindt u in uw Aansluit- en Transportovereenkomst (ATO). Het is essentieel dat u deze waarde, het gecontracteerde transportvermogen voor afname (GTV-E) niet overschrijdt. Omdat er geen extra transportcapaciteit beschikbaar is, kan overschrijding namelijk o.a. grote schade aan ons elektriciteitsnet veroorzaken. Dit kan impact hebben op andere klanten die op ons net zijn aangesloten. U kunt hiervoor aansprakelijk worden gesteld. Vanwege de gevolgen voor het elektriciteitsnet handhaven wij strikt.
Let op: Uw GTV-E wordt bij een overschrijding niet aangepast.

Voor inzicht in uw afnamewaardes kunt u uw meetbedrijf consulteren. Een erkend installateur kan u adviseren welke maatregelen mogelijk zijn om uw gecontracteerd vermogen niet te overschrijden.

Op wachtlijst voor groei binnen uw aansluitcapaciteit 

Tot in ieder geval de uitkomst van het onderzoek naar congestiemanagement, plaatsen wij klantaanvragen voor groei binnen de aansluitcapaciteit op een wachtlijst.
Wilt u groeien binnen uw aansluitcapaciteit voor afname, neem dan contact op met klantenservice@stedin.net.

Op wachtlijst voor groei boven uw aansluitcapaciteit 

Wilt u groeien boven uw technische aansluitcapaciteit, vraag dan een verzwaring aan via www.mijnaansluiting.nl. Tot in ieder geval de uitkomst van het onderzoek naar congestiemanagement, plaatsen wij deze klantaanvragen op een wachtlijst.

Heeft u vóór 1 februari 2024
een aanvraag ingediend
voor een nieuwe aansluiting
of een verzwaring?

Offerte ontvangen

Als u een offerte heeft ontvangen, is het belangrijk dat u deze binnen de geldigheidstermijn accepteert. Wij realiseren vervolgens de aansluiting, waarna u beschikt over het gevraagde vermogen. Deze vooraankondiging van congestie heeft voor u geen gevolgen.

Geen offerte ontvangen

Heeft u nog geen offerte ontvangen? Dan past uw aanvraag niet meer op ons net. U ontvangt van ons een aangepaste offerte. Na akkoord plaatsen wij u voor het gewenste vermogen op de wachtlijst, tot in ieder geval de uitkomst van het onderzoek naar congestiemanagement.

Verzwaring en uitbreiding van het elektriciteitsnet

De structurele oplossing is een nieuw elektriciteitsstation in Reeuwijk, de aanleg van twee extra hoogspanningskabels tussen elektriciteitsstation Gouda en het nieuwe elektriciteitsstation en de aanleg van 9 kilometer middenspanningskabels tussen Reeuwijk en Gouda. Wij investeren hierin de komende jaren circa 17 miljoen euro.

De technische werkzaamheden kunnen in de periode 2024 – 2029 plaatsvinden. Stedin is hierin wel afhankelijk van beschikbare (ondergrondse) ruimte vanuit de gemeente Bodegraven-Reeuwijk voor het nieuwe station en voor de kabels. We zijn met de gemeente in gesprek over een geschikte locatie van het nieuwe station.
