congestie voor afname (verbruik)
Reimerswaal West
                Het elektriciteitsnet van Stedin heeft de capaciteitsgrens voor afname (verbruik) van elektriciteit bereikt in Reimerswaal West. Stedin kondigde daarom op 31 oktober 2025 congestie aan voor afname en start een onderzoek naar congestiemanagement. De komende jaren verwachten we dat de vraag naar elektriciteit in dit gebied verder toeneemt. Om het stroomnet uit te breiden, is de bouw van een nieuw hoogspanningsstation nodig. De planning voor dit station is aangepast: de bouw begint later dan eerst gedacht. Door de combinatie van de groeiende vraag en een latere oplevering van het station, kondigen we congestie aan.
De vooraankondiging van congestie betekent dat we grootverbruikklanten met een nieuwe aanvraag voor (extra) transportvermogen voor afname (verbruik) van elektriciteit op een wachtlijst komen voor dit gevraagde (extra) transportvermogen. Dit duurt in ieder geval tot de uitkomst van het congestiemanagementonderzoek.
Maatschappelijk prioriteren
Door de wachtlijst maatschappelijk te prioriteren wordt het voor klanten die een maatschappelijke functie hebben of verlichting kunnen bieden aan netcongestie, mogelijk om een hogere positie te krijgen op de wachtlijst. Hierdoor kan uw positie op de wachtlijst veranderen.
Meer informatie en aanvragen maatschappelijk prioriteit
Onderzoek naar congestiemanagement
Wij onderzoeken de komende periode de mogelijkheid om afspraken met partijen te maken om tegen een vergoeding hun verbruik aan te passen. Dit kan door, tegen een vergoeding, tijdelijk minder elektriciteit aan het net te leveren of juist meer elektriciteit af te nemen. Dit noemen we congestiemanagement. Door dit soort afspraken te maken, ontstaat er mogelijk nieuwe ruimte op het net. Wij verwachten uiterlijk in oktober 2026 de resultaten van dit onderzoek bekend te maken.
Flexibel regelvermogen gezocht
Naast netuitbreidingen zijn flexibele oplossingen een belangrijke en noodzakelijke schakel in de energietransitie. Wij roepen partijen in het gebied op om, tegen een vergoeding, flexibiliteit aan te bieden voor congestiemanagement om het net op piekmomenten te ontlasten. Dit kan bijvoorbeeld door het, op verzoek van Stedin, tijdelijk veel minder of geen elektriciteit te gebruiken. Dit vragen we op momenten dat er een hoge vraag naar elektriciteit is. Door de inzet van flexibel vermogen, kan er mogelijk extra transportcapaciteit op het elektriciteitsnet beschikbaar komen voor andere klanten in de periode tot de structurele netuitbreiding gereed is. Kunt u flexibiliteit bieden? Neem dan contact met ons op.
Meer informatie en aanmelden flexibel vermogen
Netuitbreiding naar verwachting gereed in 2032-2034
Om meer ruimte op het net te creëren, bouwen TenneT en Stedin de komende jaren twee nieuwe hoogspanningsstations: Halsteren en Zierikzee. Ook breiden we station Kruiningen uit. De werkzaamheden zijn naar verwachting in 2032-2034 afgerond en zorgen dan voor voldoende capaciteit om de afnamecongestie op het regionale net op te lossen. Om als klant aangesloten te worden en daadwerkelijk gebruik te kunnen maken van deze regionale capaciteitsuitbreiding is er ook voldoende ruimte nodig op het hoogspanningsnet van TenneT.

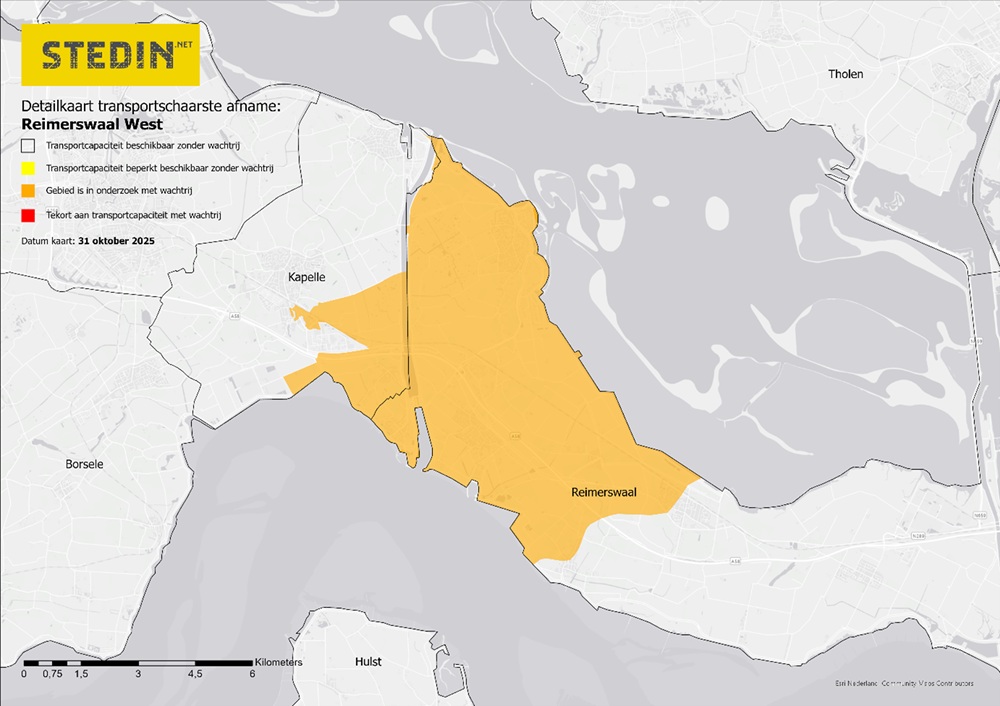

                        Gebied met congestie voor afname


Bekijk de postcodes van dit congestiegebied*
Tip: u opent met de sneltoetscombinatie Ctrl+F een zoekvenster waarin u uw postcode typt om deze te zoeken. Of gebruik de zoekfunctie (vaak het icoon van een vergrootglas) van uw pdf-lezer.
* Dit overzicht is met de grootst mogelijke zorg samengesteld. Onze netten volgen echter niet in alle gevallen de postcodegebieden. Daarom kunt u aan dit overzicht geen rechten ontlenen.
                        Wat betekent de congestie voor u?

                Bent u al klant met een grootverbruikaansluiting >3x80A?
Overschrijding gecontracteerd transportvermogen niet toegestaan
Als u nu elektriciteit afneemt van ons net, hebben wij afspraken met u gemaakt over de omvang hiervan. Deze vindt u in uw Aansluit- en Transportovereenkomst (ATO). Het is essentieel dat u deze waarde, het gecontracteerde transportvermogen voor afname (GTV-E) niet overschrijdt. Omdat er geen extra transportcapaciteit beschikbaar is, kan overschrijding namelijk o.a. grote schade aan ons elektriciteitsnet veroorzaken. Dit kan impact hebben op andere klanten die op ons net zijn aangesloten. U kunt hiervoor aansprakelijk worden gesteld. Vanwege de gevolgen voor het elektriciteitsnet handhaven wij strikt.
Let op: Uw GTV-E wordt bij een overschrijding niet aangepast.
Voor inzicht in uw afnamewaardes kunt u uw meetbedrijf consulteren. Een erkend installateur kan u adviseren welke maatregelen mogelijk zijn om uw gecontracteerd vermogen niet te overschrijden.
Op wachtlijst voor groei binnen uw aansluitcapaciteit
Tot in ieder geval de uitkomst van het onderzoek naar congestiemanagement, plaatsen wij klantaanvragen voor groei binnen de aansluitcapaciteit op een wachtlijst.
Wilt u groeien binnen uw aansluitcapaciteit voor afname, neem dan contact op met klantenservice@stedin.net.
Op wachtlijst voor groei boven uw aansluitcapaciteit
Wilt u groeien boven uw technische aansluitcapaciteit, vraag dan een verzwaring aan via www.mijnaansluiting.nl. Tot in ieder geval de uitkomst van het onderzoek naar congestiemanagement, plaatsen wij deze klantaanvragen op een wachtlijst.
Heeft u vóór 31 oktober 2025 een aanvraag ingediend voor een nieuwe aansluiting of een verzwaring?
Offerte ontvangen
Als u een offerte heeft ontvangen, is het belangrijk dat u deze binnen de geldigheidstermijn accepteert. Uw aanvraag komt dan met een claim-status op de wachtlijst. Klanten die op de wachtlijst staan voor transportcapaciteit kunnen pas worden aangesloten zodra er voldoende ruimte is op zowel het hoogspanningsnet van TenneT als het regionale net van Stedin.
Geen offerte ontvangen
Heeft u nog geen offerte ontvangen? Dan past uw aanvraag niet meer op ons net. U ontvangt van ons een aangepaste offerte. Na akkoord plaatsen wij u voor het gewenste vermogen op de wachtlijst.
