Congestie voor afname (verbruik)

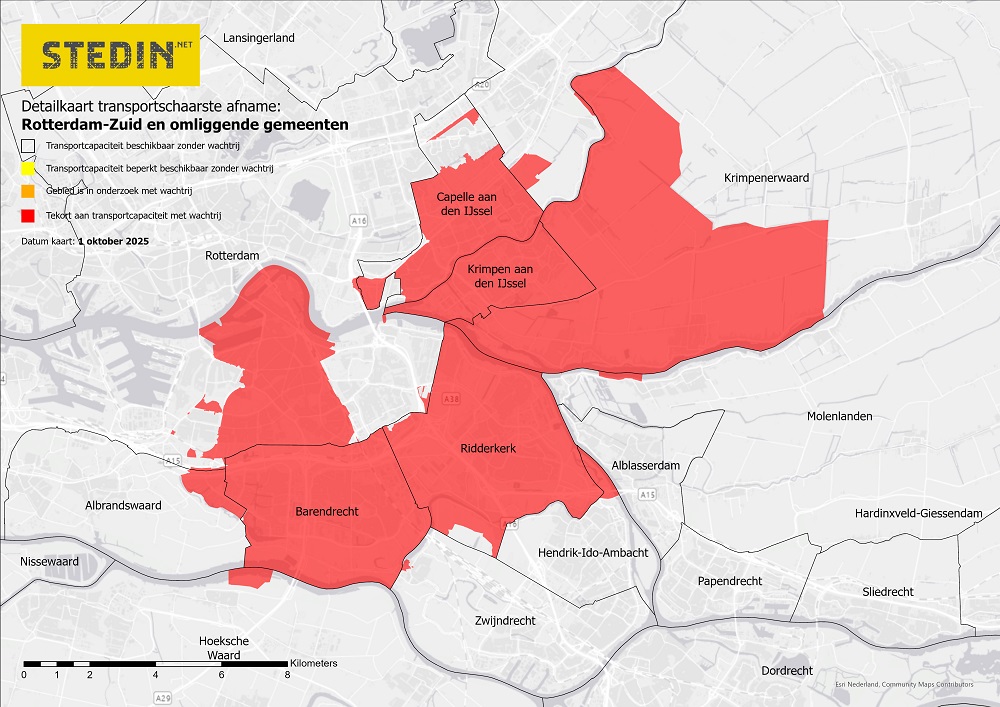

Rotterdam-Zuid en omliggende gemeenten
De aanvragen voor transportvermogen om elektriciteit af te nemen zijn toegenomen door een stijging in warmtepompen, elektrisch vervoer, nieuwe huizen en bedrijfsaanvragen in een groot gedeelte van Rotterdam-Zuid, Krimpen aan den IJssel, Ridderkerk (inclusief bedrijventerrein Nieuw Reijerwaard), Barendrecht en in gedeelten van Capelle aan den IJssel, Krimpenerwaard, Albrandswaard, Zwijndrecht, Hendrik Ido Ambacht en Zuidplas.
De groeiende stroomvraag, in combinatie met de bijgestelde planning voor de realisatie van het nieuwe hoogspanningsstation Bolnes maken dat de grenzen van het elektriciteitsnet in zicht komen. We kondigden daarom op 5 november 2024 congestie voor afname aan en startten een onderzoek naar congestiemanagement. Op 1 oktober 2025 publiceerden we het onderzoeksrapport.
Door de congestie plaatsen we grootverbruikklanten met aanvragen voor nieuw of extra transportvermogen voor afname (verbruik) van elektriciteit op een wachtlijst, tot in ieder geval de uitkomsten van de congestiemanagementonderzoeken. Lees wat dit voor uw aanvraag betekent.
Uitkomsten onderzoek congestiemanagement
We onderzochten of bedrijven in dit gebied bereid zijn afspraken te maken om tegen een vergoeding hun elektriciteitsverbruik aan te passen. Dit noemen we flexibel vermogen. Hierdoor verspreidt het verbruik zich over de dag en komt extra transportcapaciteit op het elektriciteitsnet beschikbaar. Onder de benaderde klanten beschikken een aantal bedrijven in potentie over flexibel vermogen. Als we tot contracten komen met deze bedrijven en er extra netruimte beschikbaar komt, dan wordt dit gebruikt om het groeiende elektriciteitsverbruik door kleinzakelijke bedrijven en huishoudens op te vangen. Hierdoor borgen we de betrouwbaarheid van de energievoorziening. Daardoor levert congestiemanagement geen ruimte om klanten op de wachtlijst te faciliteren. De situatie in dit gebied verandert ten opzichte van nu helaas niet. Bedrijven op de wachtlijst, blijven op de wachtlijst. Ook nieuwe aanvragen voor terugleveren plaatsen wij op de wachtlijst.
Bekijk de samenvatting van het onderzoeksrapport
Bekijk het onderzoeksrapport van station Zuidwijk
Bekijk het onderzoeksrapport van station Langeland
Maatschappelijk prioriteren
Door de wachtlijst maatschappelijk te prioriteren wordt het voor klanten die een maatschappelijke functie hebben of verlichting kunnen bieden aan netcongestie, mogelijk om een hogere positie te krijgen op de wachtlijst. Hierdoor kan uw positie op de wachtlijst veranderen. Meer informatie en aanvragen maatschappelijk prioriteit.
Flexibel regelvermogen gezocht
Flexibele oplossingen zijn een belangrijke en noodzakelijke schakel in de energietransitie. Wij roepen partijen in het gebied op om tegen een vergoeding, flexibiliteit aan te bieden voor congestiemanagement om het net op piekmomenten te ontlasten. Dit kan bijvoorbeeld door het, op verzoek van Stedin, tijdelijk veel minder of geen elektriciteit te gebruiken. Dit vragen we op momenten dat er een hoge vraag naar elektriciteit is. Op deze manier ontstaat de gewenste flexibiliteit in het (lokale) energiesysteem en kunnen pieken worden voorkomen of verminderd. Kunt u flexibiliteit bieden? Neem dan contact met ons op.
Meer informatie en aanmelden flexibel vermogen
Verzwaring en uitbreiding van het elektriciteitsnet
Om meer ruimte voor extra of nieuwe aanvragen te realiseren, is op meerdere plaatsen uitbreiding van het elektriciteitsnet nodig. Zo vervangen en verzwaren we station Langeland. De werkzaamheden zijn naar verwachting in 2029 gereed. Dit lost een deel van de congestie op voor Krimpen aan den IJssel, Capelle aan den IJssel, Krimpenerwaard, Zuidplas en een deel van Ridderkerk. We realiseren een nieuw elektriciteitsstation, Feijenoord, en in samenwerking met landelijk netbeheerder TenneT stichten we daarnaast een nieuw 150 kV station, Bolnes. Beide stations nemen we naar verwachting in 2031 in gebruik waarmee transportvermogen beschikbaar komt voor Rotterdam-Zuid, Zwijndrecht, Barendrecht, het andere deel van Ridderkerk (waaronder bedrijventerrein Nieuw Reijerwaard) en de kleine gebieden in de gemeenten Albrandswaard, Zwijndrecht en Hendrik Ido Ambacht.
Gebied met congestie voor afname
Bekijk de postcodes van dit congestiegebied*
Tip: u opent met de sneltoetscombinatie Ctrl+F een zoekvenster waarin u uw postcode typt om deze te zoeken. Of gebruik de zoekfunctie (vaak het icoon van een vergrootglas) van uw pdf-lezer.
* Dit overzicht is met de grootst mogelijke zorg samengesteld. Onze netten volgen echter niet in alle gevallen de postcodegebieden. Daarom kunt u aan dit overzicht geen rechten ontlenen.
Wat betekent de congestievoor u?
Bent u al klant met een grootverbruikaansluiting >3x80A?
Geen overschrijding gecontracteerd transportvermogen
Als u nu elektriciteit afneemt van ons net, hebben wij afspraken met u gemaakt over de omvang hiervan. Deze vindt u in uw Aansluit- en Transportovereenkomst (ATO). Het is essentieel dat u deze waarde, het gecontracteerde transportvermogen voor afname (GTV-E) niet overschrijdt. Omdat er geen extra transportcapaciteit beschikbaar is, kan overschrijding namelijk o.a. grote schade aan ons elektriciteitsnet veroorzaken. Dit kan impact hebben op andere klanten die op ons net zijn aangesloten. U kunt hiervoor aansprakelijk worden gesteld. Vanwege de gevolgen voor het elektriciteitsnet handhaven wij strikt.
Voor inzicht in uw afnamewaardes kunt u uw meetbedrijf consulteren. Een erkend installateur kan u adviseren welke maatregelen mogelijk zijn om uw gecontracteerd vermogen niet te overschrijden.
Op wachtlijst voor groei binnen uw aansluitcapaciteit
Tot in ieder geval de uitkomst van het onderzoek naar congestiemanagement, plaatsen wij klantaanvragen voor groei binnen de aansluitcapaciteit op een wachtlijst.
Wilt u groeien binnen uw aansluitcapaciteit voor afname, neem dan contact op met klantenservice@stedin.net.
Op wachtlijst voor groei boven uw aansluitcapaciteit
Wilt u groeien boven uw technische aansluitcapaciteit, vraag dan een verzwaring aan via www.mijnaansluiting.nl. Tot in ieder geval de uitkomst van het onderzoek naar congestiemanagement, plaatsen wij deze klantaanvragen op een wachtlijst.
Heeft u vóór 5 november 2024 een aanvraag ingediend voor een nieuwe aansluiting of een verzwaring?
Offerte ontvangen
Als u een offerte heeft ontvangen, is het belangrijk dat u deze binnen de geldigheidstermijn accepteert. Wij realiseren vervolgens de aansluiting, waarna u beschikt over het gevraagde vermogen. Deze vooraankondiging van congestie heeft voor u geen gevolgen.
Geen offerte ontvangen
Heeft u nog geen offerte ontvangen? Dan past uw aanvraag niet meer op ons net. U ontvangt van ons een aangepaste offerte. Na akkoord plaatsen wij u voor het gewenste vermogen op de wachtlijst, tot in ieder geval de uitkomst van het onderzoek naar congestiemanagement.
