Congestie voor teruglevering in
Stompwijk en Leidschendam-Zuid
De maximale capaciteit van het elektriciteitsstation in dit gebied is bereikt door gelijktijdige teruglevering van stroom door WKK's (warmtekrachtkoppelingen). Vooral tijdens piekuren in de ochtend en de avond raakt het net daardoor overbelast. Ook de vraag om meer stroom terug te leveren neemt toe. Stedin deed daarom op 1 juli 2025 een vooraankondiging voor congestie van teruglevering en startte een onderzoek naar congestiemanagement. Op 4 december 2025 zijn de onderzoeksresultaten gepubliceerd.
De aankondiging van congestie betekent dat we grootverbruikklanten met aanvragen om (extra) elektriciteit terug te leveren op een wachtlijst plaatsen. Heeft u vóór 1 juli 2025 een aanvraag ingediend voor een nieuwe aansluiting of een verzwaring voor teruglevering? Lees dan wat dit voor uw aanvraag betekent.
Uitkomsten onderzoek naar congestiemanagement
Uit het onderzoek blijkt dat in dit gebied in potentie flexibel vermogen beschikbaar is. Daarmee kunnen we, mits we met partijen tot contracten komen, langer de stabiliteit van de stroomvoorziening tijdens piekmomenten garanderen. Als er daarna extra ruimte beschikbaar komt, dan biedt dit mogelijkheden voor de klanten op de wachtlijst. Tot die tijd, blijven de aanvragen van bedrijven op de wachtlijst staan. Ook nieuwe of extra aanvragen plaatsen wij op de wachtlijst.
- Bekijk de samenvatting
- Bekijk het onderzoeksrapport
Flexibel regelvermogen gezocht
Naast netuitbreidingen zijn flexibele oplossingen een belangrijke en noodzakelijke schakel in de energietransitie. Wij roepen partijen in het gebied op om tegen een vergoeding, flexibiliteit aan te bieden voor congestiemanagement. We zijn op zoek naar flexibel vermogen op momenten dat er veel duurzame energie wordt opgewekt. Denk bijvoorbeeld aan het, op verzoek van Stedin, tijdelijk afschakelen van uw elektriciteitsproductie-installatie zoals een zonnedak. Of het gespreid over de dag terugleveren van elektriciteit vanuit een warmtekrachtkoppeling (WKK). Bent u ondernemer met deze mogelijkheid dan komen we graag met u in gesprek hierover.
Meer informatie en aanmelden flexibel vermogen
Uitbreiding van het elektriciteitsnet
Om ruimte te bieden aan de vele duurzame opwekinitiatieven verzwaren wij het lokale middenspanningsnet en bouwen wij een nieuw elektriciteitsstation. De werkzaamheden zijn naar verwachting 2028 gereed. Waar eerder werd uitgegaan van oplevering in 2028, verwachten we nu dat de netverzwaring en het nieuwe station pas eind 2030 in gebruik kunnen worden genomen.*
* De informatie op deze pagina is opgesteld vóór publicatie van het consultatie-Investeringsplan 2026 op 31 oktober 2025. Hierdoor kunnen de jaartallen waarin netuitbreidingen plaatsvinden mogelijk afwijken van de meest actuele inzichten uit het investeringsplan. Het definitieve investeringsplan wordt in januari 2026 vastgesteld. Na publicatie wordt deze pagina geactualiseerd.

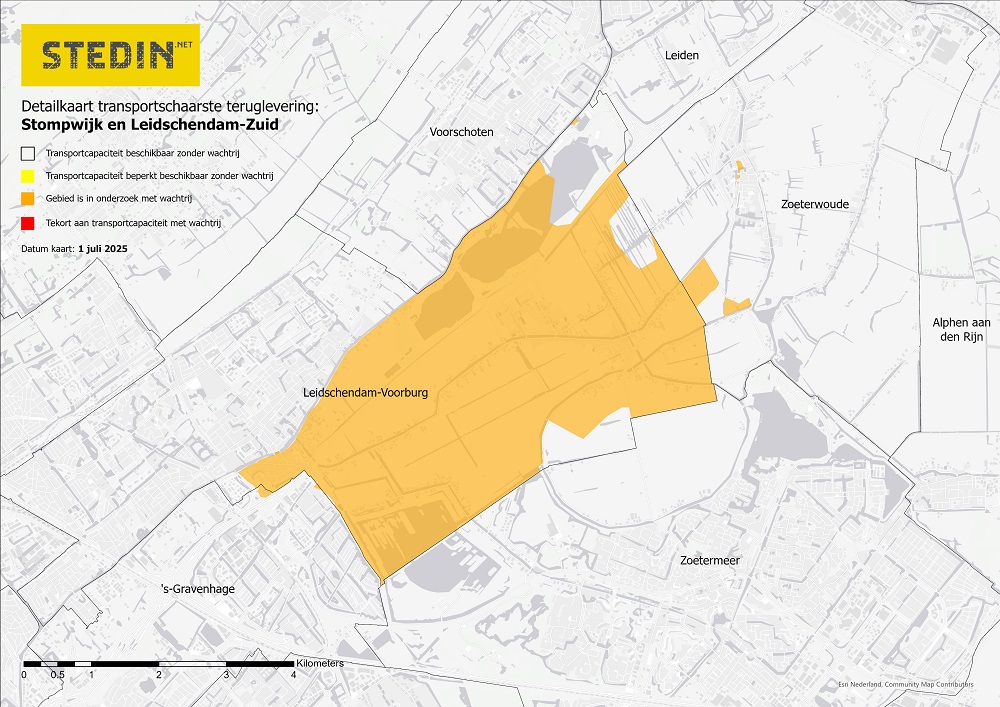

Gebied met congestie voor teruglevering

Bekijk de postcodes van dit congestiegebied**
** Dit overzicht is met de grootst mogelijke zorg samengesteld. Onze netten volgen echter niet in alle gevallen de postcodegebieden. Daarom kunt u aan dit overzicht geen rechten ontlenen.
Wat betekent de congestie voor u?
Bent u al klant met een grootverbruikaansluiting >3x80A?
Geen overschrijding gecontracteerd transportvermogen
Als u nu elektriciteit teruglevert aan ons net, hebben wij afspraken met u gemaakt over de omvang hiervan. Het is essentieel dat u deze waarde, het gecontracteerde transportvermogen terugleveren, niet overschrijdt. Omdat we nu geen extra transportcapaciteit kunnen bieden, kan overschrijding onder meer grote schade aan ons elektriciteitsnet veroorzaken. Dit kan impact hebben op andere klanten die op ons net zijn aangesloten. U kunt hiervoor aansprakelijk worden gesteld. Vanwege de gevolgen voor het elektriciteitsnet, handhaven wij strikt. Voor inzicht in uw terugleverwaardes kunt u uw meetbedrijf consulteren. Een erkend installateur kan u adviseren welke maatregelen mogelijk zijn om uw GTV-T niet te overschrijden.
Op wachtlijst voor groei binnen uw aansluitcapaciteit
Tot in ieder geval de uitkomst van het onderzoek naar congestiemanagement, plaatsen wij klantaanvragen voor groei binnen de aansluitcapaciteit op een wachtlijst voor terugleveren van elektriciteit. Het is belangrijk dat u ervoor zorgt dat u het gecontracteerd transportvermogen voor terugleveren niet overschrijdt. Voor meer transportvermogen binnen uw technische aansluitcapaciteit neemt u contact op met kdo@stedin.net.
Op wachtlijst voor groei boven uw aansluitcapaciteit
Wilt u groeien boven uw technische aansluitcapaciteit, vraag dan een verzwaring aan via www.mijnaansluiting.nl. Tot in ieder geval de uitkomst van het onderzoek naar congestiemanagement, plaatsen wij deze klantaanvragen op een wachtlijst voor terugleveren van elektriciteit.
Heeft u vóór 1 juli 2025 een aanvraag ingediend voor een nieuwe aansluiting of een verzwaring voor teruglevering?
Offerte ontvangen
Als u een offerte heeft ontvangen, is het belangrijk dat u deze binnen de geldigheidstermijn accepteert. Wij realiseren vervolgens de aansluiting, waarna u beschikt over het gevraagde vermogen. Deze vooraankondiging van congestie heeft voor u geen gevolgen.
Geen offerte ontvangen
Heeft u nog geen offerte ontvangen? Dan past uw aanvraag voor teruglevering niet meer op ons net. Wij realiseren de aansluiting na acceptatie van de offerte binnen de geldigheidstermijn. Hierna kunt u beschikken over het gevraagde vermogen voor afname. Voor het gewenste terugleververmogen plaatsen wij u op de wachtlijst, tot in ieder geval de uitkomst van het onderzoek naar congestiemanagement.
