Congestie voor afname (verbruik)
Zuid-Beveland, oostelijk Tholen, St. Philipsland

In een groot deel van de gemeente Reimerswaal en de stad Tholen en Sint Philipsland is de maximale capaciteit voor afname van elektriciteit bereikt. Dit komt door versnelde elektrificatie, autonome groei en grote aanvragen van grootverbruikklanten voor wind- en zonneparken. Daarom kondigt Stedin op 31 oktober 2025 congestie voor afname in de gemeente Reimerswaal en de stad Tholen en Sint Philipsland. Wij zijn gestart met een congestiemanagementonderzoek.

De vooraankondiging van congestie voor afname betekent dat we grootverbruikklanten met een nieuwe aanvraag voor (extra) transportvermogen voor afname (verbruik) van elektriciteit op een wachtlijst komen voor dit gevraagde (extra) transportvermogen. Dit duurt in ieder geval tot de uitkomst van het congestiemanagementonderzoek.

De vooraankondiging van congestie voor afname betekent dat we grootverbruikklanten met een nieuwe aanvraag voor (extra) transportvermogen voor afname (verbruik) van elektriciteit op een wachtlijst plaatsen. Heeft u vóór 31 oktober 2025 een aanvraag ingediend voor een nieuwe aansluiting of een verzwaring voor afname? Lees dan wat dit voor uw aanvraag betekent. Dit duurt in ieder geval tot de uitkomst van het congestiemanagementonderzoek.

Maatschappelijk prioriteren

Door de wachtlijst maatschappelijk te prioriteren wordt het voor klanten die een maatschappelijke functie hebben of verlichting kunnen bieden aan netcongestie, mogelijk om een hogere positie te krijgen op de wachtlijst. Hierdoor kan uw positie op de wachtlijst veranderen.

Meer informatie en aanvragen maatschappelijk prioriteit

Onderzoek naar congestiemanagement voor afname

Wij onderzoeken de komende periode de mogelijkheid om afspraken met partijen te maken om tegen een vergoeding hun verbruik aan te passen. Dit kan door, tegen een vergoeding, tijdelijk minder elektriciteit aan het net te leveren of juist meer elektriciteit af te nemen. Dit noemen we congestiemanagement. Door dit soort afspraken te maken, ontstaat er mogelijk nieuwe ruimte op het net. Wij verwachten uiterlijk in oktober 2026 de resultaten van dit onderzoek bekend te maken.

Flexibel regelvermogen gezocht

Naast netuitbreidingen zijn flexibele oplossingen een belangrijke en noodzakelijke schakel in de energietransitie. Wij roepen partijen in het gebied op om, tegen een vergoeding, flexibiliteit aan te bieden voor congestiemanagement om het net op piekmomenten te ontlasten. Dit kan bijvoorbeeld door het, op verzoek van Stedin, tijdelijk veel minder of geen elektriciteit te gebruiken. Dit vragen we op momenten dat er een hoge vraag naar elektriciteit is. Door de inzet van flexibel vermogen, kan er mogelijk extra transportcapaciteit op het elektriciteitsnet beschikbaar komen voor andere klanten in de periode tot de structurele netuitbreiding gereed is. Kunt u flexibiliteit bieden? Neem dan contact met ons op.

Meer informatie en aanmelden flexibel vermogen

Netuitbreiding naar verwachting gereed in 2031-2033

Om meer ruimte op het elektriciteitsnet te maken, zijn werkzaamheden nodig in zowel het hoogspanningsnet van TenneT als het middenspanningsnet van Stedin. Een belangrijke stap is capaciteitsuitbreiding van station Rilland.

Naar verwachting ronden wij die werkzaamheden in 2031-2033 af, waarmee in de staart van Zuid-Beveland, oostelijk Tholen en Sint Philipsland voldoende capaciteit beschikbaar komt om de congestie op het regionale net te verhelpen. Extra uitbreiding volgt tussen 2038 en 2040 op een nieuw terrein om ook toekomstige groei op te vangen. Om als klant aangesloten te worden en daadwerkelijk gebruik te kunnen maken van deze regionale capaciteitsuitbreiding is er ook voldoende ruimte nodig op het hoogspanningsnet van TenneT.

Aanwezige en benodigde transportcapaciteit

De huidige aanwezige transportcapaciteit van het elektriciteitsstation in dit gebied is 126 MW. De benodigde transportcapaciteit bedraagt naar verwachting 215 MW in 2031.

Gebied met congestie voor afname

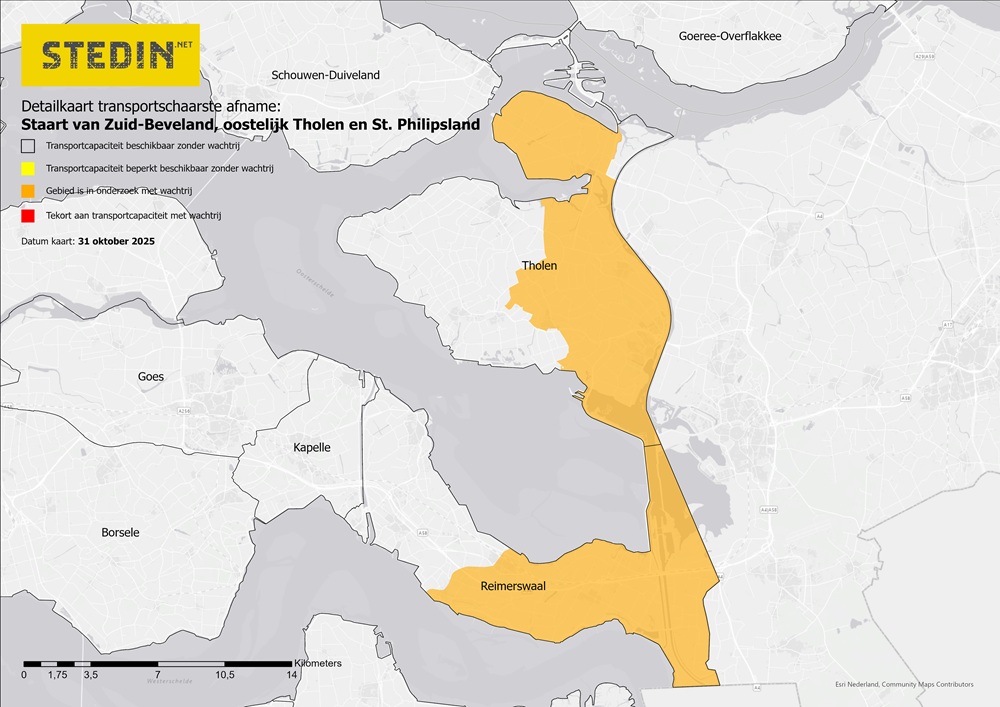

Detailkaart afname staart Zuid-Beveland oostelijk Tholen St Philipsland

Bekijk de postcodes van dit congestiegebied*

Tip: u opent met de sneltoetscombinatie Ctrl+F een zoekvenster waarin u uw postcode typt om deze te zoeken. Of gebruik de zoekfunctie (vaak het icoon van een vergrootglas) van uw pdf-lezer.

* Dit overzicht is met de grootst mogelijke zorg samengesteld. Onze netten volgen echter niet in alle gevallen de postcodegebieden. Daarom kunt u aan dit overzicht geen rechten ontlenen.

Wat betekent de congestie voor u?

Bent u al klant met een grootverbruikaansluiting >3x80A?

Overschrijding gecontracteerd transportvermogen niet toegestaan

Als u nu elektriciteit afneemt van ons net, hebben wij afspraken met u gemaakt over de omvang hiervan. Deze vindt u in uw Aansluit- en Transportovereenkomst (ATO). Het is essentieel dat u deze waarde(s), het gecontracteerde transportvermogen voor afname (GTV-E), niet overschrijdt. Omdat er geen extra transportcapaciteit beschikbaar is, kan overschrijding namelijk o.a. grote schade aan ons elektriciteitsnet veroorzaken. Dit kan impact hebben op andere klanten die op ons net zijn aangesloten. U kunt hiervoor aansprakelijk worden gesteld. Vanwege de gevolgen voor het elektriciteitsnet handhaven wij strikt.
Let op: Uw GTV-E wordt bij een overschrijding niet aangepast.

Voor inzicht in uw afnamewaardes kunt u uw meetbedrijf consulteren. Een erkend installateur kan u adviseren welke maatregelen mogelijk zijn om uw gecontracteerd(e) vermogen(s) niet te overschrijden.

Op wachtlijst voor groei binnen uw aansluitcapaciteit

Totdat verzwaring van het net is gerealiseerd, plaatsen wij klantaanvragen voor groei binnen de aansluitcapaciteit op een wachtlijst. Wilt u groeien binnen uw aansluitcapaciteit voor terugleveren, neem dan contact op met kdo@stedin.net.

Wilt u groeien binnen uw aansluitcapaciteit voor afname, neem dan contact op met klantenservice@stedin.net.

Op wachtlijst voor groei boven uw aansluitcapaciteit 

Wilt u groeien boven uw technische aansluitcapaciteit, vraag dan een verzwaring aan via www.mijnaansluiting.nl. Totdat verzwaring van het net is gerealiseerd, plaatsen wij deze klantaanvragen op een wachtlijst.

Heeft u vóór 31 oktober 2025 een aanvraag ingediend voor een nieuwe aansluiting of een verzwaring?

Offerte ontvangen

Als u een offerte heeft ontvangen, is het belangrijk dat u deze binnen de geldigheidstermijn accepteert. Uw aanvraag komt dan met een claim-status op de wachtlijst. Klanten die op de wachtlijst staan voor transportcapaciteit kunnen pas worden aangesloten zodra er voldoende ruimte is op zowel het hoogspanningsnet van TenneT als het regionale net van Stedin.

Geen offerte ontvangen

Dan past uw aanvraag niet meer op ons net. U ontvangt van ons een aangepaste offerte. Na akkoord plaatsen wij u voor het gewenste vermogen op de wachtlijst.
