                                Stedin investeert meer dan ooit in haar elektriciteitsnetten, maar capaciteitsvraag is komende jaren te groot om bij te benen

                        Rotterdam, 31 oktober 2025
In aansluiting op het nieuws van Netbeheer Nederland – over de investeringen die de netbeheerders landelijk doen de komende jaren – heeft Stedin op 31 oktober haar regionale investeringsplannen voor de jaren 2026 tot 2028 gepubliceerd. In de jaren 2026 tot 2028 investeert Stedin meer dan ooit in de uitbreiding van haar gas- en elektriciteitsnetten: ruim 4,2 miljard euro in het elektriciteitsnetwerk en 0,8 miljard euro in het gasnet.

We rijden, verwarmen en koken met z'n allen steeds vaker elektrisch, we willen als land nieuwbouwhuizen realiseren en sectoren verduurzamen. Om dit allemaal mogelijk te maken, moeten de netten uitgebreid worden. De vraag naar capaciteit op de elektriciteitsnetten is op dit moment echter zo groot dat het niet bij te benen is: 32 procent van het benodigde werk is niet tijdig te realiseren. Er zijn onder meer vertragingen in de oplevering van stations van TenneT en Stedin. De belangrijkste redenen voor de vertragingen zijn het aanhoudende tekort aan technische mensen, de ruimtelijke puzzel en langlopende vergunningstrajecten. Dit betekent dat klanten in bepaalde gebieden langer moeten wachten op een aansluiting voor (meer) netcapaciteit. Dit raakt woningen, bedrijven en maatschappelijke voorzieningen. Het benodigde werk aan de gasnetten kan Stedin wel op tijd uitvoeren.
Focus op oplossen van knelpunten
Om zaken toch zoveel mogelijk voor elkaar te krijgen, legt de netbeheerder de focus de komende jaren op het gericht oplossen van de knelpunten in de elektriciteitsnetten die maatschappelijk de grootste impact hebben en die het snelst opgelost kunnen worden. Ook wordt vol ingezet op het beter benutten van het net, het slimmer aanspreken van de beschikbare capaciteit door te innoveren en op innovaties in de uitvoering, zodat met dezelfde mensen meer werk kan worden verzet.
Een goede energie-infrastructuur is de randvoorwaarde voor woningbouw, economische ontwikkeling en verduurzaming. Het helpt de netbeheerder als de politiek versnelling realiseert op ruimtelijke processen, bijvoorbeeld door energie-infrastructuur leidend te maken in ruimtelijke procedures en aan te merken als zwaarwegend belang. Denk in dit kader ook aan nieuwe (wettelijke) standaarden voor netbewust – efficiënt elektriciteitsgebruik, zoals netbewuste nieuwbouw, zodat er meer op hetzelfde net past.
Belangrijkste ontwikkelingen per regio
Provincie Utrecht
Afgelopen 16 oktober werd bekend dat de situatie op het stroomnet in de provincie Utrecht nijpend blijft, ondanks dat er goede voortgang wordt geboekt met het extra maatregelenpakket wat in dat gebied wordt ingezet om overbelasting te voorkomen. TenneT en Stedin zien voor de komende jaren grote onzekere factoren, zowel in de snelheid waarmee de samenleving elektrificeert als in de snelheid en effectiviteit waarmee maatregelen kunnen worden ingezet om de vraag te ondersteunen. De laatste doorrekeningen laten zien dat er meer nodig is om aan de vraag te kunnen voldoen en de periode te overbruggen totdat de netuitbreidingen er gereed zijn in 2033-2035.
De netbeheerders gaan vanaf volgend jaar periodiek vaststellen hoeveel netcapaciteit er uitgegeven kan worden. Dit gebeurt op basis van de maatregelen die daadwerkelijk gerealiseerd zijn en ruimte hebben opgeleverd. Wanneer de capaciteit vergeven is, kunnen zogenoemde pauzemomenten ontstaan in het vrijgeven van netcapaciteit. Eind 2025 verwachten de netbeheerders helderheid te kunnen geven over de hoeveelheid netcapaciteit die dan beschikbaar is en wat dit betekent voor de regio.
De investeringen in het stroomnet in de provincie Utrecht de komende jaren zijn hier te vinden.

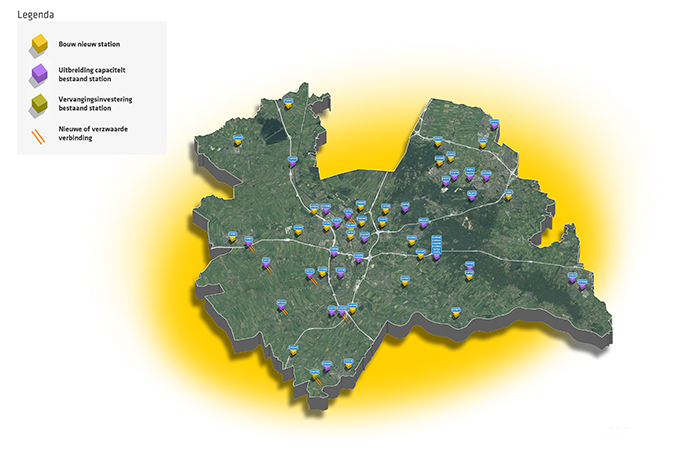

Afbeelding: kaart met de investeringen in het stroomnet van de provincie Utrecht.
Provincie Zeeland
Zeeland ontwikkelt zich in hoog tempo tot een belangrijk knooppunt voor duurzame energie en waterstofproductie in Europa. Stedin investeert tot 2028 daarom fors in het Zeeuwse elektriciteitsnet met 623 miljoen euro. Er worden nieuwe transformatorstations gebouwd op Tholen en Schouwen-Duiveland en er komt een nieuwe verbinding richting Bergen op Zoom wat de capaciteit voor duurzame energie in de regio aanzienlijk vergroot.
Niet alle projecten verlopen volgens de oorspronkelijke planning, zoals de realisatie van het 150 kV-station Halsteren door TenneT, wat ook gevolgen heeft voor de nieuwe stations op Tholen en nabij Zierikzee. Totdat de grote uitbreidingsprojecten gereed zijn, werken de netbeheerders hard aan nieuwe mogelijkheden om het stroomnet beter te benutten en vermogen vrij te spelen. Zo worden door Stedin op Walcheren mobiele batterijen ingezet tijdens drukke periodes, zoals feestdagen en vakanties, om tijdelijk extra stroomvermogen te creëren. En eerder dit jaar konden veel klanten verspreid over Zeeland van de wachtlijst worden gehaald omdat TenneT een contract voor flexibel vermogen had afgesloten.
Onder andere vanwege de vertragingen raakt het elektriciteitsnet in steeds meer gebieden in Zeeland vol. Daarom kondigt Stedin per 31 oktober afnamecongestie af voor de gebieden Reimerswaal West, Terneuzen Braakmanhaven en Buitenhaven, Schouwen en Zierikzee, de staart van Zuid-Beveland, oostelijk Tholen en Sint Philipsland. Dit betekent dat grootverbruik klanten (> 3x80 ampère), die een verzwaring of nieuwe aansluiting willen op het elektriciteitsnet, op een wachtlijst komen.
De investeringen in het stroomnet in de provincie Zeeland de komende jaren zijn hier te vinden.

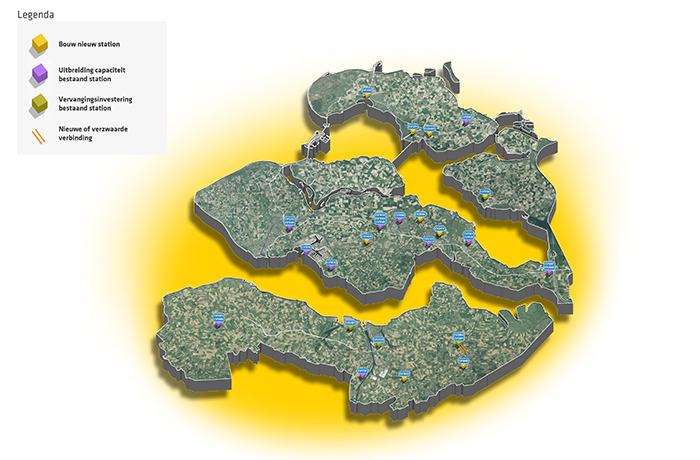

Afbeelding: kaart met de investeringen in het stroomnet van de provincie Zeeland.
Investeringen provincie Zuid-Holland, inclusief Rotterdamse haven
Zuid-Holland is een bedrijvige, veelzijdige en de dichtstbevolkte provincie, met een ambitie om 250.000 woningen te bouwen voor 2030 en bestaande woningen toekomstbestendig te maken. Daarnaast is de Rotterdamse haven een belangrijke economische motor voor Nederland en zijn er landelijke gebieden met veel glastuinbouw. Al deze partijen elektrificeren en verduurzamen steeds meer. Om die ontwikkeling aan te kunnen, investeert Stedin tussen 2026 en 2028 ruim 2,3 miljard euro in netuitbreiding en -vervangingen in Zuid-Holland. In de komende tien jaar gaat het om 22 projecten voor het creëren van nieuwe 150kV koppelpunten met TenneT en het uitbreiden van bestaande koppelpunten. Daarnaast zijn er 82 Stedin-stations die uitgebreid of nieuw gebouwd worden.
Ondanks de inspanningen loopt TenneT vertraging op bij de oplevering van het nieuwe 150 kV-station Hoeksche Waard. De effecten hiervan op de congestie in dit gebied maakt Stedin inzichtelijk in het congestiemanagementrapport dat de netbeheerder later in het najaar van 2025 publiceert. Om in de tussentijd toch zoveel mogelijk netcapaciteit te creëren, worden flexibele oplossingen gezocht en tijdelijke maatregelen getroffen, zoals de inzet van congestiemanagement en regelbare opwek. Per gebied wordt – samen met stakeholders – bekeken welke maatregelen nodig zijn. Stedin blijft zoeken naar mogelijkheden, zo komt er dankzij zwaardere belasting en een tijdelijke uitbreiding van station Arkel 100 megawatt (MW) aan extra ruimte vrij op het lokale net. Daarmee kan een groot deel van de klanten op de wachtlijst worden aangesloten.
Voor het congestiegebied Rotterdamse haven en omliggende gemeenten Goeree-Overflakkee, Nissewaard Voorne aan Zee en delen van Albrandswaard en de gemeente Rotterdam heeft TenneT vertragingen van de netuitbreiding gemeld. Deze vertragingen, in combinatie met een onderzoek van TenneT naar de stand van het betreffende net, hebben geleid tot een sterk toegenomen zorg over de betrouwbaarheid. Een maatregelenpakket en flexibel netgebruik moeten voorkomen dat de kans op langdurige stroomstoringen toeneemt de komende jaren.

De investeringen in het stroomnet in de provincie Zuid-Holland de komende jaren zijn hier te vinden.

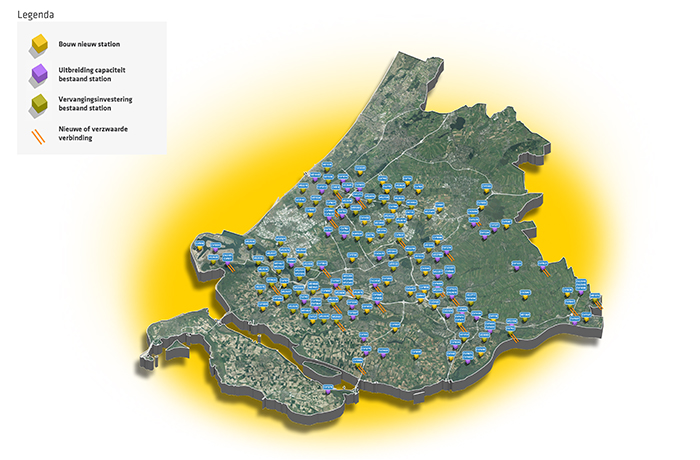

Afbeelding: kaart met de investeringen in het stroomnet van de provincie Zuid-Holland.
Rotterdamse haven
De druk op het elektriciteitsnet in de Rotterdamse haven loopt sneller op dan gedacht. Dat blijkt uit de nieuwste resultaten van het congestiemanagement onderzoek van netbeheerder TenneT. De belasting van het elektriciteitsnet neemt naar verwachting op de piekmomenten flink toe, de wachtlijst groeit snel en de uitbreiding van het net duurt langer dan gepland. Om overbelasting en uitval van stroom te voorkomen en perspectief te bieden aan bedrijven, werken netbeheerders TenneT en Stedin samen met Havenbedrijf Rotterdam, Deltalinqs en het bedrijfsleven aan een maatregelenpakket. Tegelijkertijd werken de netbeheerders hard aan de uitbreiding van het elektriciteitsnet van de haven, maar dit kost tijd.
Alle informatie over de ontwikkelingen in de Rotterdamse haven naar aanleiding van het herziene netcongestiemanagement onderzoek is hier te lezen.
