Op 30 oktober 2026 publiceerde Stedin de uitkomsten van zes congestiemanagementonderzoeken in gebieden waar de maximale capaciteit voor het afnemen van elektriciteit is bereikt. Het gaat om vier gebieden in Zeeland en twee in het Rotterdamse havengebied. In deze onderzoeken is gekeken of afspraken over flexibel elektriciteitsgebruik tijdelijk extra ruimte op het net kunnen opleveren.
Uit de onderzoeken blijkt dat er bij verschillende bedrijven mogelijkheden zijn om het elektriciteitsgebruik aan te passen. Hierover zijn nog geen concrete afspraken gemaakt die extra transportcapaciteit opleveren.
Klanten op de wachtlijst kunnen daarom op dit moment nog niet worden geholpen. Stedin blijft met bedrijven in gesprek over flexibel vermogen.
Zeeland
Terneuzen Braakmanhaven en Buitenhaven

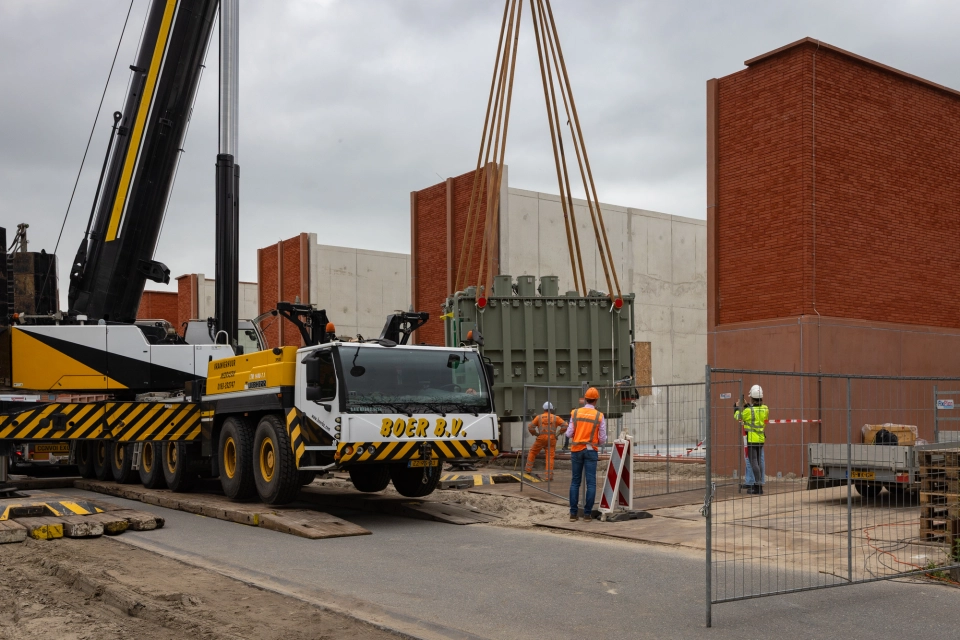

Het onderzoek levert op dit moment geen extra ruimte op. Stedin breidt het station Hoek/Terneuzen uit. Deze uitbreiding is naar verwachting begin 2029 gereed.
Schouwen en Zierikzee
Er is nog geen flexibel vermogen vastgelegd. Daardoor blijven de aanvragen op de wachtlijst staan. Stedin bouwt een nieuw hoogspanningsstation in Zierikzee en sluit het elektriciteitsnet van Schouwen en Zierikzee hierop aan. De werkzaamheden aan het regionale net zijn naar verwachting eind 2033 afgerond.
Staart van Zuid-Beveland, oostelijk Tholen en Sint Philipsland
Bij verschillende klanten zijn mogelijkheden voor flexibel elektriciteitsgebruik gevonden. Dit heeft nog niet geleid tot afspraken die extra ruimte opleveren. Stedin breidt het regionale elektriciteitsnet uit. De werkzaamheden zijn naar verwachting in 2031-2033 gereed.
Reimerswaal-West
Ook in dit gebied zijn mogelijkheden voor flexibel vermogen gevonden, maar hierover zijn nog geen concrete afspraken gemaakt. Om meer ruimte op het net te creëren, zijn grootschalige aanpassingen nodig aan het elektriciteitsnet op Schouwen-Duiveland. Naar verwachting zijn deze werkzaamheden in de periode 2032-2034 gereed.
Rotterdamse havengebied
Europoort
Uit het onderzoek blijkt dat verschillende bedrijven mogelijk flexibel vermogen kunnen leveren. Hierover zijn nog geen concrete afspraken gemaakt. Daarom kunnen klanten op de wachtlijst nu nog niet worden aangesloten. Stedin blijft met deze bedrijven in gesprek en werkt daarnaast aan uitbreiding van het elektriciteitsnet. Deze werkzaamheden zijn naar verwachting in 2029-2030 gereed.
Botlek-Zuid
Ook in Botlek-Zuid zijn mogelijkheden voor flexibel vermogen gevonden. Deze hebben nog niet geleid tot concrete afspraken die extra ruimte opleveren. De uitbreiding van het elektriciteitsnet is naar verwachting in de periode 2034-2036 gereed.
De onderzoeksrapporten zijn te vinden op www.stedin.net/congestieonderzoeken
