Congestie voor afname

Alblasserwaard-Oost, Vijfheerenlanden en West Betuwe-Noordwest

Bedrijven en huishoudens verduurzamen versneld hun warmtevraag door plaatsing van een warmtepomp, laadpaal of e-boiler in de gemeente Gorinchem, het oostelijk deel van Hardinxveld-Giessendam, het oostelijk deel van Molenlanden, Vijfheerenlanden en het noordwestelijk deel van West Betuwe. Door deze versnelling komt de grens van het elektriciteitsnet in zicht voor afname van elektriciteit. Stedin kondigde daarom op 2 oktober 2023 afnamecongestie aan voor dit gebied en publiceerde op 17 april 2025 de onderzoeksresultaten van het heronderzoek naar congestiemanagement. Door technische maatregelen komt per 1 oktober 2025 beperkt ruimte beschikbaar voor klanten op de wachtlijst.

Uitkomsten heronderzoek

Aanleiding voor het heronderzoek zijn de nieuwe maatregelen van de ACM. Zo zijn er bijgestelde voorwaarden voor congestiemanagementonderzoek met als doel sneller extra transportcapaciteit te realiseren voor bestaande en toekomstige grootverbruikklanten. Met deze nieuwe regels voerden wij in dit gebied een heronderzoek voor afname uit.

Bekijk de samenvatting van het heronderzoek

Bekijk het volledige heronderzoeksrapport

Beperkt ruimte beschikbaar op het net

Door slimme maatregelen van Stedin en TenneT komt in dit gebied 100MW ruimte beschikbaar op het elektriciteitsnet. Door het zwaarder belasten van de installatie komt per direct 25MW extra transportcapaciteit beschikbaar. Dat is genoeg om een groot deel van de klanten op de wachtlijst aan te kunnen sluiten. Grootverbruikklanten op de wachtlijst hebben hierover in oktober 2025 bericht ontvangen. Daarnaast wordt eind 2027 circa 75MW aanvullende capaciteit gerealiseerd door een tijdelijke uitbreiding.
Hoewel er nu ruimte is om aanvragen te verwerken, is het vermogen helaas niet voldoende om te voorzien in alle of nieuwe aanvragen. Het gebied blijft in congestie voor afname van elektriciteit tot de netuitbreiding is gerealiseerd. Nieuwe of extra aanvragen voor (uitbreiding van) transportvermogen plaatsen we op de wachtlijst.

Aanwezige en benodigde transportcapaciteit

De huidige aanwezige transportcapaciteit van het elektriciteitsstation in dit gebied is 175MW. De verwachte benodigde transportcapaciteit voor afname is 130,3MW.

Gebied met congestie voor afname

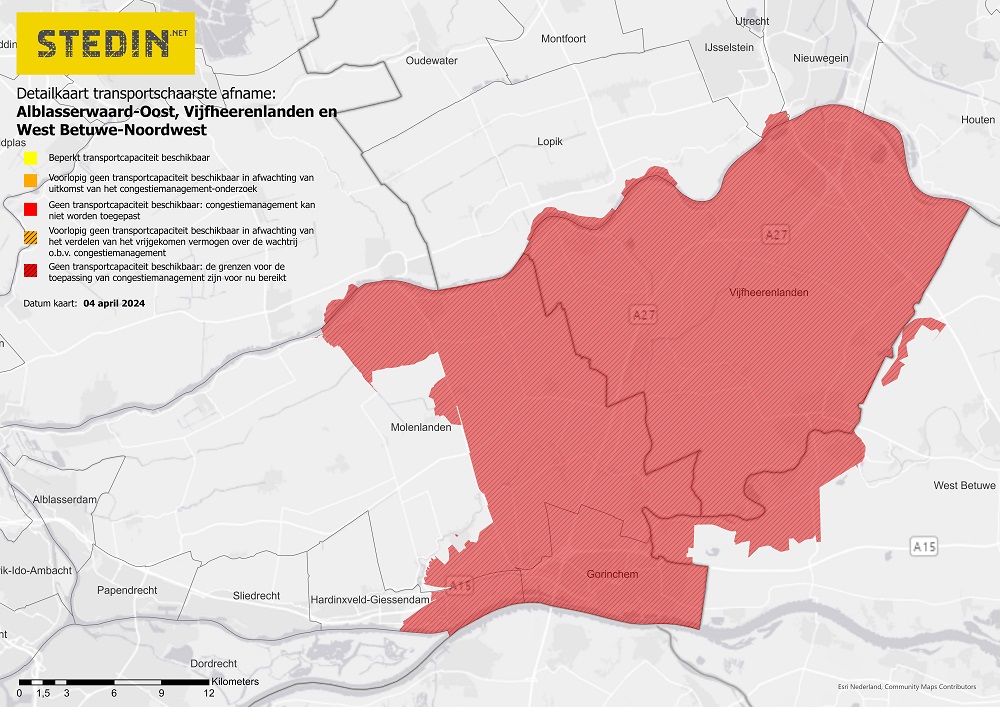

Detailkaart Arkel

De congestie is in (delen van) Acquoy, Ameide, Arkel, Asperen, Dalem, Everdingen, Giessenburg, Gorinchem, Goudriaan, Groot-Ammers, Hagestein, Hardinxveld-Giessendam, Hei- en Boeicop, Heukelum, Hoef en Haag, Hoogblokland, Hoornaar, Kedichem, Langerak, Leerbroek, Leerdam, Lexmond, Meerkerk, Nieuwland, Noordeloos, Oosterwijk, Ossenwaard, Ottoland, Schelluinen, Schoonrewoerd, Spijk, Tienhoven aan de Lek, Vianen, Vuren, Waal en Zijderveld.

Bekijk de postcodes van dit congestiegebied*

Tip: u opent met de sneltoetscombinatie Ctrl+F een zoekvenster waarin u uw postcode typt om deze te zoeken. Of gebruik de zoekfunctie (vaak het icoon van een vergrootglas) van uw pdf-lezer.
* Dit overzicht is met de grootst mogelijke zorg samengesteld. Onze netten volgen echter niet in alle gevallen de postcodegebieden. Daarom kunt u aan dit overzicht geen rechten ontlenen.

Flexibel regelvermogen aanbieden kan nog steeds

Wij roepen partijen in het gebied op om, tegen een vergoeding, flexibiliteit aan te bieden voor de uitvoering van congestiemanagement. Hiermee borgen we langer de stroomvoorziening in de regio en komt er mogelijk extra transportcapaciteit op het elektriciteitsnet beschikbaar voor andere klanten in de periode tot de structurele netuitbreiding gereed is. Kunt u flexibiliteit bieden? Meldt dat hier aan of neem contact op met uw accountmanager.

Meer informatie en aanmelden flexibel vermogen

Wat betekent de congestie voor u?

Bent u al klant met een grootverbruikaansluiting >3x80A?

Overschrijding gecontracteerd transportvermogen niet toegestaan

Als u nu elektriciteit afneemt van ons net, hebben wij afspraken met u gemaakt over de omvang hiervan. Deze vindt u in uw Aansluit- en Transportovereenkomst (ATO). Het is essentieel dat u deze waarde, het gecontracteerde transportvermogen voor afname (GTV-E) niet overschrijdt. Omdat er geen extra transportcapaciteit beschikbaar is, kan overschrijding namelijk o.a. grote schade aan ons elektriciteitsnet veroorzaken. Dit kan impact hebben op andere klanten die op ons net zijn aangesloten. U kunt hiervoor aansprakelijk worden gesteld. Vanwege de gevolgen voor het elektriciteitsnet handhaven wij strikt.
Let op: Uw GTV-E wordt bij een overschrijding daarvan niet aangepast.

Voor inzicht in uw afnamewaardes kunt u uw meetbedrijf consulteren. Een erkend installateur kan u adviseren welke maatregelen mogelijk zijn om uw gecontracteerd vermogen niet te overschrijden. 

Op wachtlijst voor groei binnen uw aansluitcapaciteit

Wilt u groeien binnen uw aansluitcapaciteit voor afname, neem dan contact op met klantenservice@stedin.net. Voor het gewenste (extra) transportvermogen plaatsen wij de aanvraag op de wachtlijst. Zodra er weer transportcapaciteit beschikbaar is, behandelen we de aanvragen in volgorde van positie op de wachtlijst.

Op wachtlijst voor groei boven uw aansluitcapaciteit

Wilt u groeien boven uw technische aansluitcapaciteit, vraag dan een verzwaring aan via www.mijnaansluiting.nl. Wij plaatsen de aanvraag op de wachtlijst. Zodra er weer transportcapaciteit beschikbaar is, behandelen we de aanvragen in volgorde van positie op de wachtlijst.

Heeft u vóór 2 oktober 2023 een aanvraag ingediend voor een nieuwe aansluiting of een verzwaring?

Offerte ontvangen en geaccepteerd

Heeft u vóór 2 oktober 2023 een complete aanvraag ingediend voor een grootverbruikaansluiting >3 x 80 Ampère t/m 1,75 MVA of een verzwaring? En heeft u hiervoor van ons een offerte ontvangen? Dan realiseren we uw aansluiting voor het gevraagde transportvermogen. Hiervoor is de voorwaarde dat u de offerte accepteert binnen de geldigheidstermijn. De aangekondigde congestie heeft dan voor uw aanvraag geen gevolgen.

Aanvragen vanaf 2 oktober 2023 op de wachtlijst

Als u vanaf 2 oktober 2023 een aanvraag indient voor een nieuwe grootverbruikaansluiting >3 x 80 Ampère t/m 1,75 MVA of een verzwaring dan kunnen we helaas geen transportvermogen toekennen. Uw aansluiting wordt wel gerealiseerd, maar voor het gevraagde (extra) transportvermogen plaatsen wij u op een wachtlijst. Zodra er transportvermogen beschikbaar is, kennen wij dit toe op volgorde van de wachtlijst.

Verzwaring en uitbreiding van het elektriciteitsnet

Om de structurele congestie op te heffen en het net geschikt te maken voor toekomstige vraag, is op meerdere plaatsen uitbreiding van het elektriciteitsnet nodig; zowel in het middenspanningsnet van Stedin als in het hoogspanningsnet van TenneT. We investeren hierin circa 240 miljoen euro. Om de transportcapaciteit te verhogen in dit gebied, bouwt TenneT een nieuw schakelstation. Stedin plaatst drie transformatoren op dit nieuwe schakelstation. En we breiden het bestaande 150/50 kV station Arkel uit met extra transformatoren. Deze totale verzwaring biedt straks 250 MVA extra transportvermogen voor de regio. Dit is vergelijkbaar met meer dan zes keer de afnamecapaciteit van de stad Gorinchem. De werkzaamheden ronden we naar verwachting in 2031 af.
